在建筑工程领域中,建筑外墙无外乎就是两个步骤,第一就是抹灰,第二就是保温,那么在这两个步骤中都有哪些流程呢,今天协会君给大家详细介绍下:
1、认真熟悉图纸,严格按照施工图纸、相关技术标准和验收规范施工。2、主要机具:应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
3、搅拌机安装、其它工具有:手推车、铁锨、平锹、灰槽、胶皮管、塑料抹子、靠尺板、刮尺、笤帚、施工线、钢筋卡子、线坠、阴阳角撸子等。
4、外架脚手架架板铺设,架板铺设不得有探头板,要固定牢固。
二、作业条件
1、外墙各面混凝土柱、墙、梁上抹灰检查有无修凿的部位,必须先修凿后抹灰。严禁先抹灰后修凿。
2、检查墙-梁、墙-柱间灰缝是否堵塞严实,有瞎眼缝和通光缝的,必须先行堵塞严实。
3、检查穿墙螺杆孔是否用发泡聚氨酯或膨胀水泥砂浆堵塞严实以及孔周边是否做好防水处理;检查架眼洞及其预留洞是否用膨胀水泥砂浆堵塞严实。
4、外墙各施工洞口是否全部封堵完成。

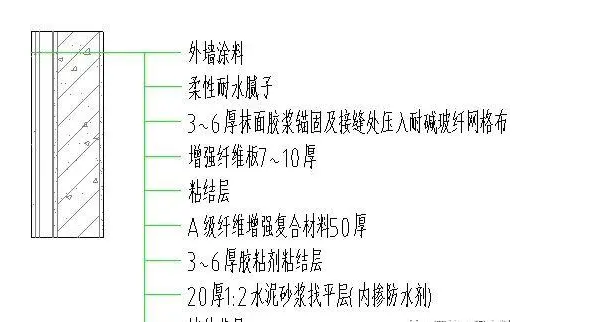

外墙纵立面及阳角挂垂直线→外墙横立面挂水平线→清理砼墙面→打巴冲筋→修凿及界面剂(喷浆或甩浆)处理→架眼封堵→梁下口防水处理→挂钢丝网→墙面淋水→水泥砂浆找平层→粘贴保温板→满挂热镀锌钢丝网→抗裂砂浆增强防护层→抹滴水线→窗台板→细部修整→成品保护。
三、工艺流程
1、墙面清理,外墙纵立面及阳角挂垂直线,外墙横立面挂水平线,墙面打巴冲筋,在表面洒水润湿后涂刷1:1水泥砂浆扫毛(加适量805胶),扫毛应做到均匀、满扫。
2、外墙面在不同材料界面处,挂300mm宽镀锌钢网,加强带两边各伸入150mm,采用φ2.5*30镀锌水泥钢钉加20镀锌片固定,固定间距@300mm,距离钢网边缘20-30mm;梁下口做300mm宽的丙纶防水层
3、墙面要用胶水管自上而下浇水湿透,一般在抹灰前24小时进行,每天不少于两次。
4、在各个阳角、纵墙面挂垂直线,横墙面挂水平线。用镀锌铁丝在各个阳角、纵墙面吊垂直通线,横墙面挂水平线并结合抹灰层厚度、主体结构垂直度确定各大角及立面抹灰厚度,再套方找规矩,并拉水平通线确定大面抹灰的厚度,最少不应少于20mm。
5、墙面淋水、贴灰饼。墙面用细胶管提前进行淋水保持湿润,一天不少于两次。
6、贴灰饼,根据抹灰的基准线用1:2.5水泥砂浆做5cm见方的灰饼,抹灰质量要求按普通抹灰等级,设置楼层水平分割缝,外墙面分格条采用专用塑料条,规格20x7mm,施工后不取出。
四、质量检查
外墙纵立面及阳角挂垂直线→外墙横立面挂水平线→清理砼墙面→打巴冲筋→修凿及界面剂(喷浆或甩浆)处理→架眼封堵→梁下口防水处理→挂钢丝网→墙面淋水→水泥砂浆找平层→粘贴保温板→满挂热镀锌钢丝网→抗裂砂浆增强防护层→抹滴水线→窗台板→细部修整→成品保护。
1、墙面清理,外墙纵立面及阳角挂垂直线,外墙横立面挂水平线,墙面打巴冲筋,在表面洒水润湿后涂刷1:1水泥砂浆扫毛(加适量805胶),扫毛应做到均匀、满扫。
2、外墙面在不同材料界面处,挂300mm宽镀锌钢网,加强带两边各伸入150mm,采用φ2.5*30镀锌水泥钢钉加20镀锌片固定,固定间距@300mm,距离钢网边缘20-30mm;梁下口做300mm宽的丙纶防水层。
五、安全生产与文明施工
1、在外架及洞口施工作业时,要系好安全带,悬挂点必须牢固、可靠,安全带要高挂低用;进入施工现场必须正确戴安全帽系帽带。
2、每班前应检查架体及脚手板是否牢固稳定,如有不安全处应及时进行处理。
3、所有用电设备必须有安全可靠的绝缘装置和良好的接地。
4、落地灰要随时回收使用,施工现场应工完场清。
六、成品保护
1、抹灰前必须将门、窗口与墙间的缝隙按工艺要求将其嵌塞密实,对木制门、窗口应采用铁皮、木板或木架进行保护,对塑钢或金属门、窗口应采用贴膜保护。
2、抹灰完成后应对墙面及门、窗口加以清洁保护,门、窗口原有保护层如有损坏的应及时修补确保完整直至竣工交验。
3、在施工过程中,搬运材料、机具以及使用小手推车时,要特别小心,防止碰、撞、磕划墙面、门、窗口等。后期施工操作人员严禁蹬踩门、窗口、窗台,以防损坏棱角。
4、抹灰时墙上的预埋件、线槽、盒、通风篦子、预留孔洞应采取保护措施,防止施工时灰浆漏入或堵塞。
5、拆除脚手板时要加倍小心,轻拿轻放集中堆放整齐,以免撞坏门、窗口、墙面或棱角等。
6、抹灰脚手架严禁搭在外窗框上,防止窗框损坏。
7、当抹灰层未充分凝结硬化前,防止快干、水冲、撞击、振动和挤压,以保证灰层不受损伤和有足够的强度。
8、施工时不得在楼地面上和休息平台上拌合灰浆,对休息平台、地面和楼梯踏步要采取保护措施,以免搬运材料或运输过程中造成损坏。
