1、材料准备和要求:
(1)石材定货加工:按照设计确定的石材及石材样品对石材进行翻样、定货加工。必须注意加工的质量,它关系到现场的施工质量。
(2)石材进场检查:石材进场时必须按照设计要求的饰面石材规格、品种、颜色、花纹进行检查,石材质量必须满足设计要求。石材具有合格证和检验报告。检查合格后按照石材排板图对石材进行编号保存备用。
(3)钢骨架:干挂石材使用的钢骨架主要材料有80槽钢、40*40角钢,按照设计要求准备齐全,使用的槽钢、角钢必须有合格证、检验报告,材质符合设计要求。
(4)其他配件:根据设计要求选择好不锈钢挂件、挂件与骨架的固定螺栓(一般为直径为¢8~¢12),要求不锈钢挂件和螺栓具有合格证,不锈钢挂件具有受力的试验报告。并运至现场后及时检验、保存。
(5)按照现场情况及设计要求准备好膨胀螺栓(一般为直径为¢8~¢12)、填缝胶等辅助材料。
2、施工机具准备:
主要有冲击钻、手枪钻、云石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、扫帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等。
3 、施工作业相关条件
(1)结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工石材的场地、水电源等前提条件。
(2)室内施工脚手架,以及运输设备搭置完毕。
(3)所有施工完成的窗套、窗抹灰时会留出余量,检查各部分节点连接现场与设计图纸有出入,及时纠正。对墙面的垂直度、平整度进行检查,需要处理的必须完成后才能下道工序。
(4)对石材要保存好,避免日晒雨淋,在石材下垫木方,并核对数量、规格,并预铺、配化、编号等备用。
(5)对现场的石材必须进行挑选,对色差较大的不能施工。现场要对每一块石材的质量进行检查。

4、施工工序流程
5、施工技术措施
(1)基层处理:墙面基层表面用扫帚清扫干净,局部有影响骨架安装的凸出部分要剔凿干净。饰面基层、构造层的强度、密实度符合规范要求。根据装饰墙面的位置检查墙体,是否有局部剔凿,保证装饰厚度。
(2)放控制线:石材干挂施工前必须按照设计标高要求在墙体上弹出50mm水平控制线和每层石材标高线,并在墙上做上控制桩,拉白线控制墙体水平位置,控制和找平房间、墙面的规矩和方正。
(3)根据石材分割图弹线,确定金属胀管安装位置或石材骨架的安装位置。
(4)挑选石材:石材进场到现场必须对其材质、加工质量 花纹尺寸等要求进行检查,并将色差较大、缺棱掉角、崩边等有缺陷的石材挑出、更换。
(5)预埋石材:将挑选出来的石材按照使用的部位和安装顺序进行编号,并选择较为平整的场地做预排,检查并接出来的板块是否有色差和满足现场尺寸的要求,完成此项工作后将板材按号存放好备用。

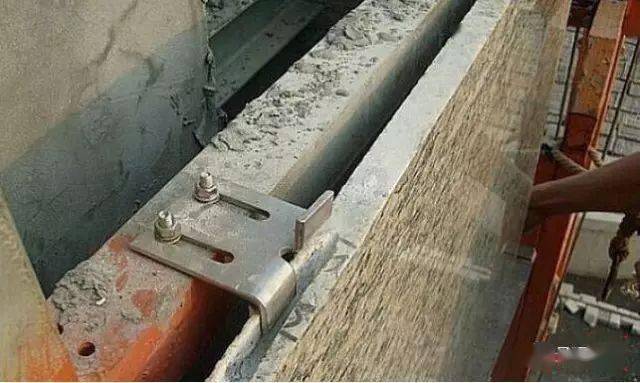

(6)预埋件安装:在结构墙面上固定12mm的膨胀螺栓,固定间距与石材分格相同;轻质墙面安装石材应在地面、顶棚固定角钢件,固定间距不大于600mm。

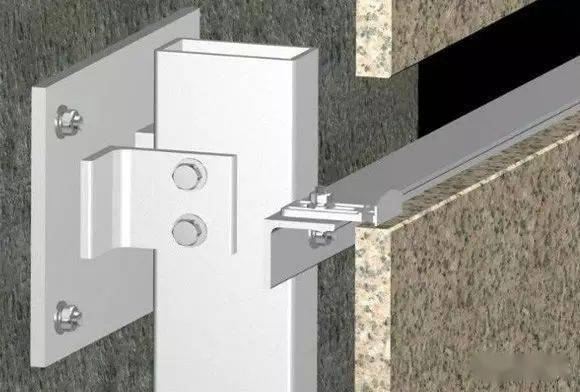

(7)安装骨架:
轻质隔墙做法:采用槽钢和角钢作骨架,采用槽钢作主龙骨,角钢做次龙骨形成骨架网;槽钢骨架为5#槽钢,横向安装间距为1000mm;角钢为1.40*40,按照石材水平分格缝尺寸的位置,弹好线后,再行安装。按照墙面上的槽钢分格控制线固定在地面上,使槽钢与地面预埋件的角钢焊接,然后横向焊接角钢,要求焊接质量符合规范规定,一般要求满焊,除去焊渣补刷锈漆。
混凝土墙做法:在墙面预埋件膨胀螺栓,横向焊接40*40角钢,角钢间距与石材分隔相同,局部直接采用挂件和墙体连接。骨架安装之前按照设计和排板要求的尺寸下料,安装骨架注意其垂直度和平整度,并拉线控制使墙面或房间方正。

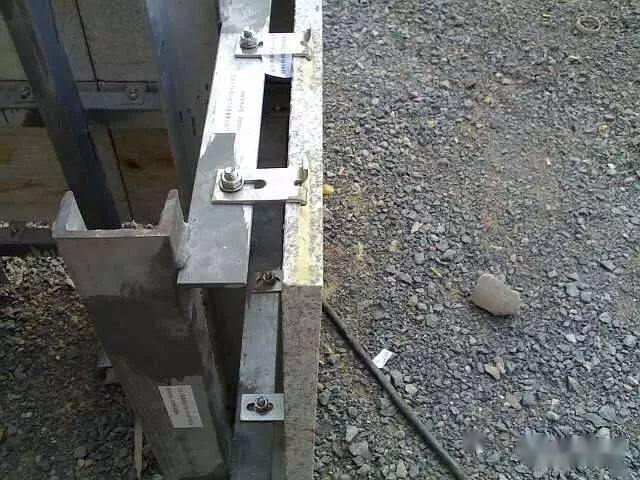

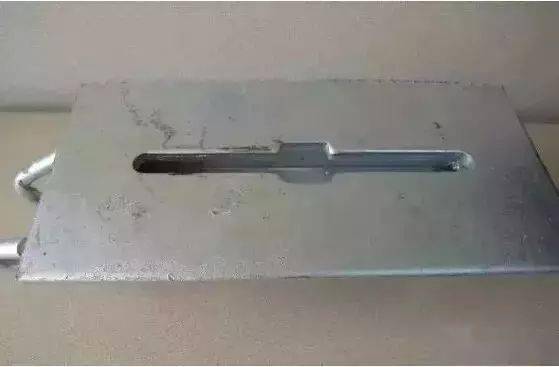

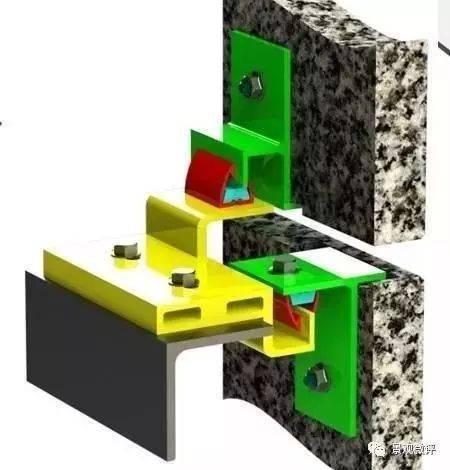

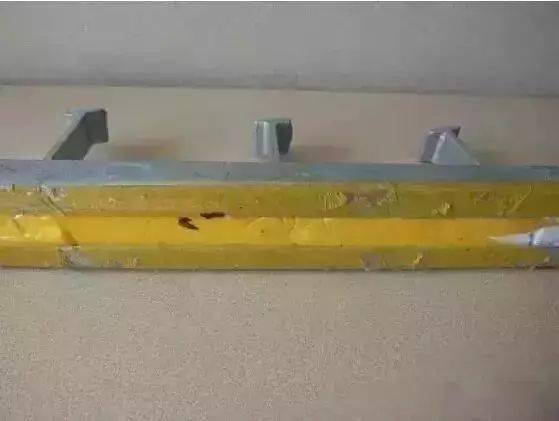

(8)安装调节片:调节片安装是依据石材的板块规格确定的,调节挂件采用不锈钢制成,分为50*5mm,按照设计要求进行加工。利用螺丝和骨架连接,注意调节挂件一定要安装牢固.
(9)石材开槽:安装石材前用云石机载石材的侧面开槽,开槽深度依照挂件的尺寸进行,一般要求不小于10mm,并且在板材后侧边中心,为了保证开槽不崩边,开槽距边缘距离为1/4边长且不小于50mm,并将槽边的石灰清理干净以保证灌胶粘接牢固。

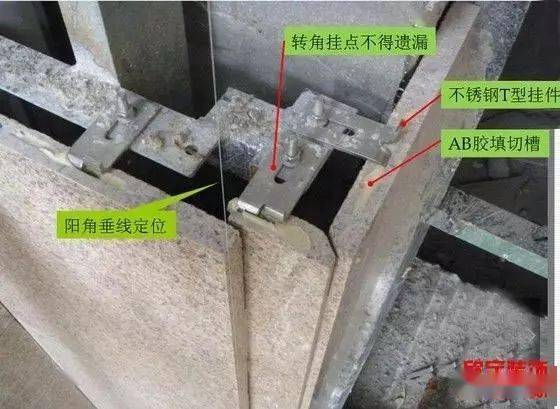

(10)石材安装:石材安装时从底层开始,吊好垂直线,然后依次向上安装。必须对石材的材质、颜色、纹路、加工尺寸进行检查,按照的石材编号将石材轻放在T型挂件上,按照就位后调整准确位置,并立即清孔,槽内注入耐候胶,要求锚骨胶保证有4-8小时的凝固时间,以避免过早凝固而脆裂,过慢凝固而松动,板材垂直度、平整度、拉线校正后板紧螺栓。安装注意各种石材的交接和接口,保证石材安装交圈。
(11)清理:勾缝或打胶完毕后,用棉纱等物对石材表面清理,干挂必须待胶凝固后,再用壁纸刀、棉纱等物对石材表面清理。需要打蜡的一般应按照使用蜡的操作方法进行,原则上应烫硬蜡,擦软蜡,要求均匀不露底色,色泽一致,表面整洁。
6、质量标准:
(1)保证项目
石材的品种、规格、颜色、图案必须符合设计要求和施工规范之规定。石材安装必须牢固、严禁歪斜、缺棱掉角和裂缝等缺陷。安装骨架必须按照设计要求和施工规范固定和焊接,保证钢骨架的牢固耐久性,防锈处理到位。
(2)基本项目
表面:平整、洁净、颜色协调一致。
接缝:填嵌密实、平直、宽窄一致,颜色一致,阴阳角初板的压向正确,非整板的使用部位适宜。
套制:用整块套割吻合,边缘整齐;墙裙、贴脸等上口平顺,突出墙面的厚度一致。坡向、滴水线:流水坡向正确;滴水线顺直。
(3)允许偏差项目
序号 |
项目 |
允许偏差 |
检查方法 |
1 |
表面平整 |
1 |
用2m靠尺和楔型塞尺检查 |
2 |
立面垂直 |
2 |
用2m拖线板检查 |
3 |
阳角方正 |
2 |
用方尺和楔型尺检查 |
4 |
接缝平直 |
2 |
拉5m线,不足5m线拉通线 |
5 |
接缝高低 |
0.3 |
用方尺和塞尺检查 |
6 |
接缝宽度 |
0.5 |
用塞尺检查 |
7、成品保护:
(1)运输石材时应特别小心,避免磕碰边角,必要时用地毯与软物包住边角。
(2)堆放石材要整齐牢固,堆放位置要在房间选好,避免来回搬运及雨淋,石材堆放要75度立着堆放,下面用木方固定,且石材要光面对光面放置。
(3)施工完毕后,应做好警示牌或设置防护栏杆,特别是墙阳角处避免来回运输磕碰石材。
(4)打胶是应避免在房间灰尘时进行,必要时先清扫房间,打胶控制在打蜡前进行。
(5)在施工过程中垃圾应及时清理,作到工完场清,责任到人,奖罚分明。
(6)应设专职成品保护人员,制定成品保护制度并严格执行。

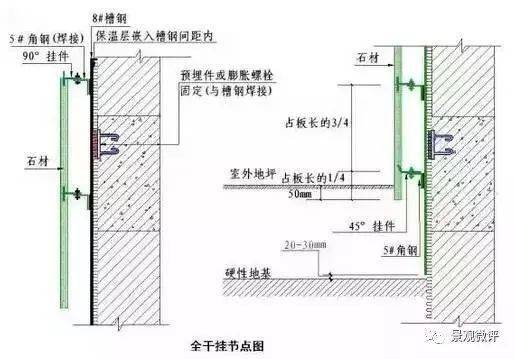

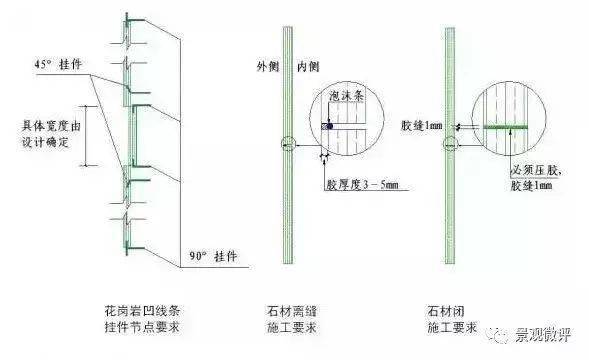

干挂石材具体做法

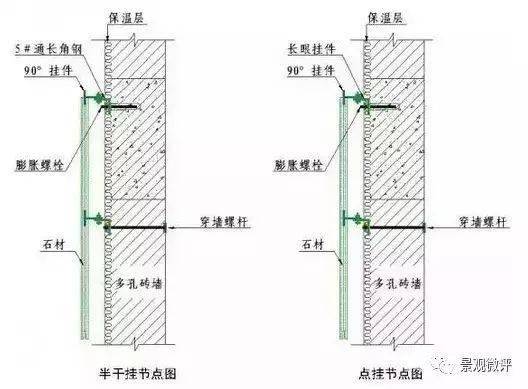

干挂石材节点施工工艺说明:
1.所有骨架钢材需热镀锌处理。
2.挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。
3.焊缝必须饱满牢固。
4.钢架焊接处必须除锈后涂刷两道防锈漆,然后涂银粉漆处理。
5.膨胀螺栓抗拔要求必须符合规范和设计要求。
6.石材短槽必须机械开槽,保证槽缝宽度符合设计要求,严禁现场手提切割机开槽。
7.不离缝石材板缝需夹胶和座胶时,横竖缝内的胶浆必须饱满完整。
8.石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。
9.干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。
10.干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。
说明:
1.室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边;
2.槽钢离开硬性地面20-30mm。
说明:
膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。
说明:
后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装.

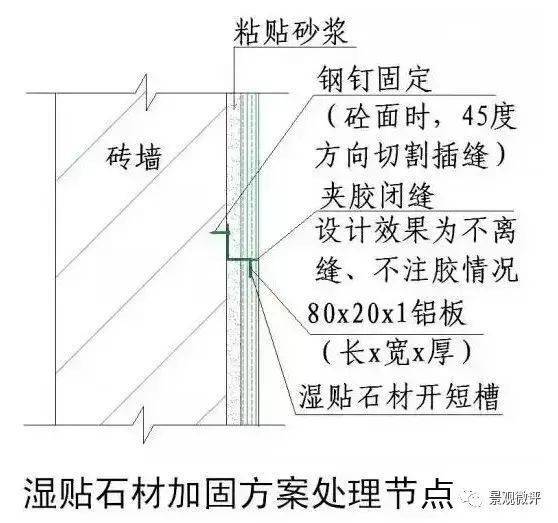

湿贴石材做法
湿贴灌浆花岗岩石材施工说明:
1.石材挂板用双股18号铜丝或钢丝钩与墙面固定,墙面用手提切割机从上而下或45度方向切槽缝,用钢钉插入缝内,单块石材板纵向长度大于300mm时不得少于两处挂点。

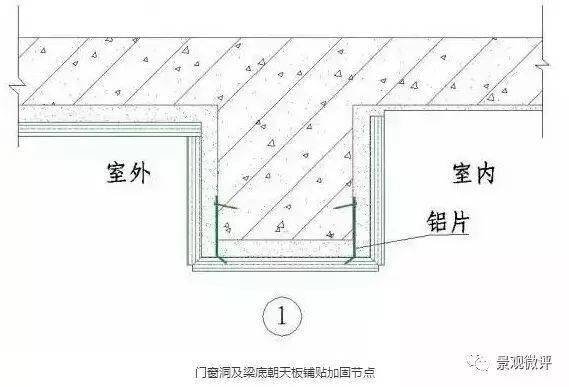

2.门窗洞及梁底朝天板应作铝片或扁铁侧面加固方案施工。
3.石材墙面设计要求打明胶时,板缝开三角槽缝或开小凹槽施工。
4.石材板内灌水泥砂浆前墙体浇水湿润,要求水泥砂浆配比不得低于 1:3,拌制完的砂浆以有较好的流动性为宜。
5.灌水泥砂浆时要求成45度方向灌实,所有腰线顶面板及压顶板严禁半干粉砂浆铺板,必须使用流动的水泥砂浆铺贴面板。

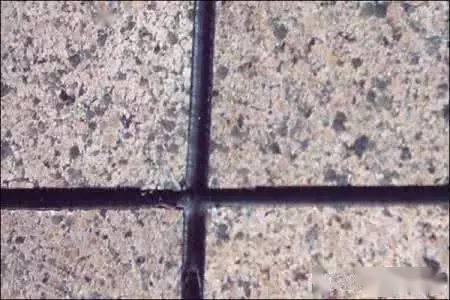

6.石材墙面打胶宽度由设计确定,胶缝宽窄一致,无毛边。
7.墙面需做外保温时,石材不宜用湿灌浆方案施工。
说明:

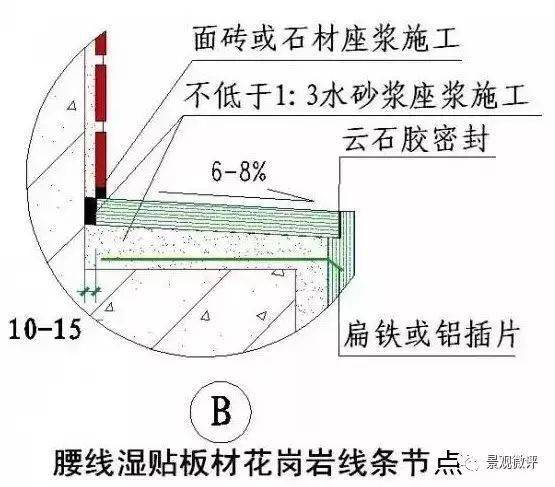

线脚压顶板与墙体之间预留10-15mm,施工时,压顶板从外向墙根方向挤压施工,使水砂浆从该预留缝中挤出,未饱满处用原浆灌实,压顶板定位后,将挤出砂浆清理。

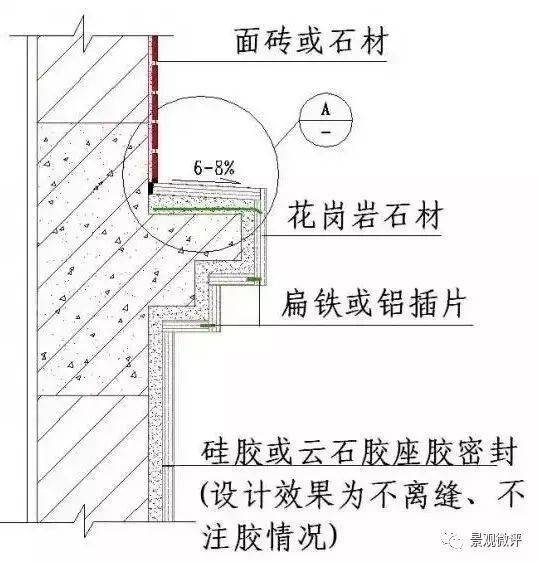

玻璃幕墙构造的阳台防水做法
▲玻璃幕墙构造的阳台防水做法节点
▲阳台墙踢脚防水处理节点

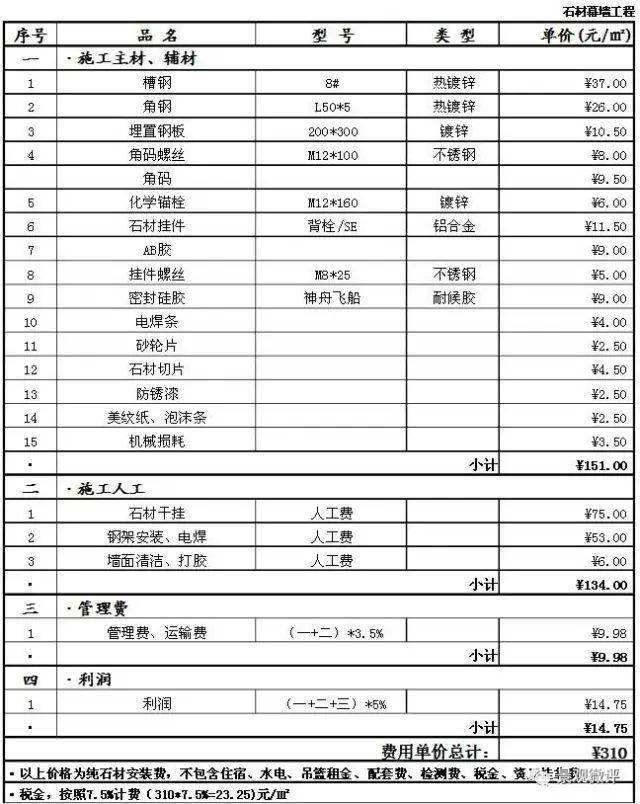

石材干挂报价单
我要评论
