一、抹灰质量标准

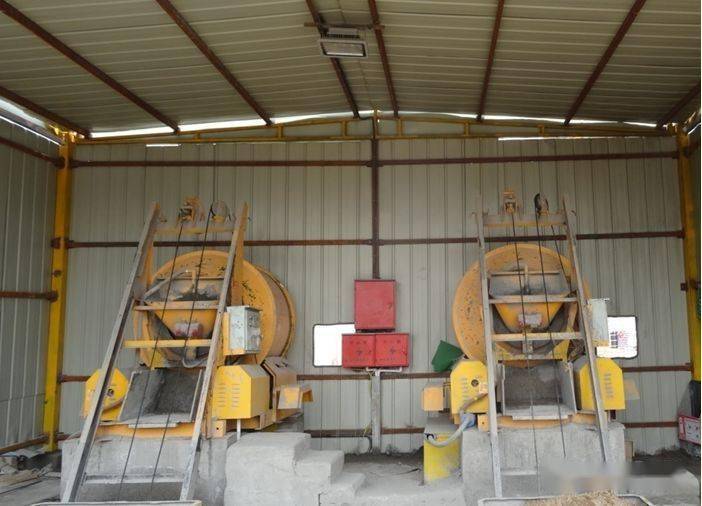

二、主要机械设备及工具
四、原材料
4.1 现场应优先采用预拌砂浆。

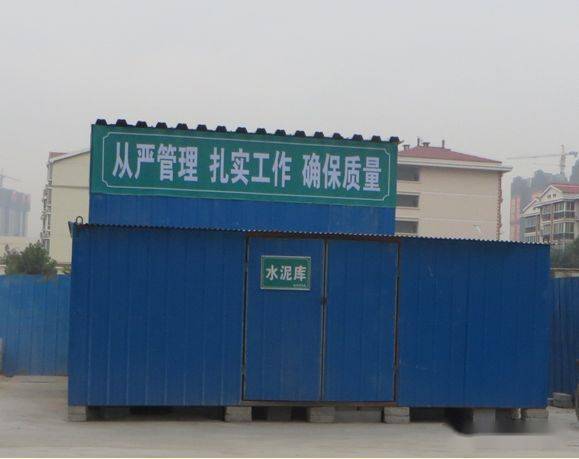

4.2 水泥采用集装箱库房存放,避免受潮、结块,采用复合硅酸盐水泥32.5#。施工前必须送检合格。

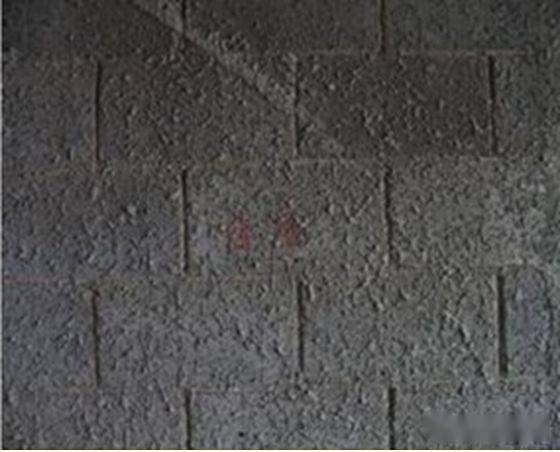

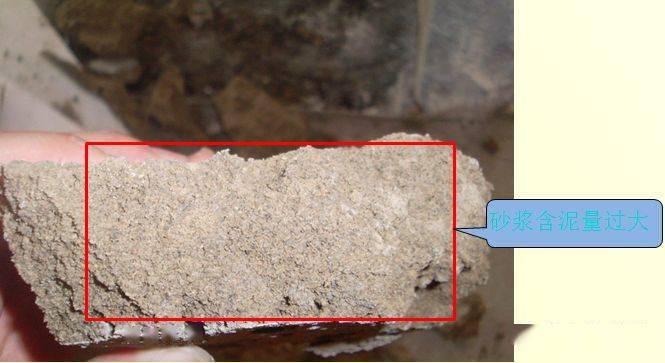

4.3 抹灰砂浆拌制采用河砂(粒径0.35-0.5 mm),严禁采用超细砂。施工前必须送检合格。
4.4 混合砂浆可按配合比添加石灰膏改善和易性。严禁在砂浆中添加“砂浆王”。

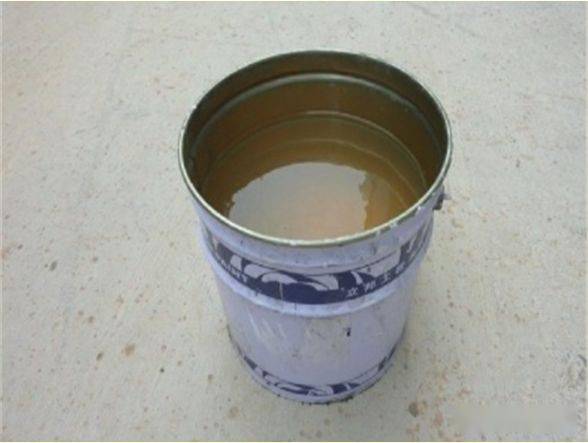

4.5 墙面甩浆所配置的水泥浆用胶,必须是现场熬胶。

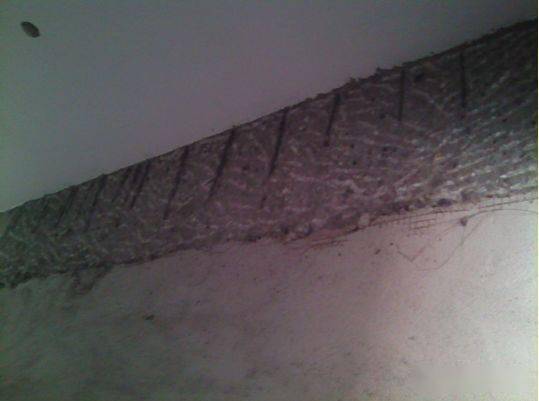

4.6 不同墙体结构交接处线槽修补处可采用钢丝网。固定钢丝网需采用粘钉。
4.7 线盒封堵50mm厚聚苯板。点我:领取工程大礼包
五、施工准备

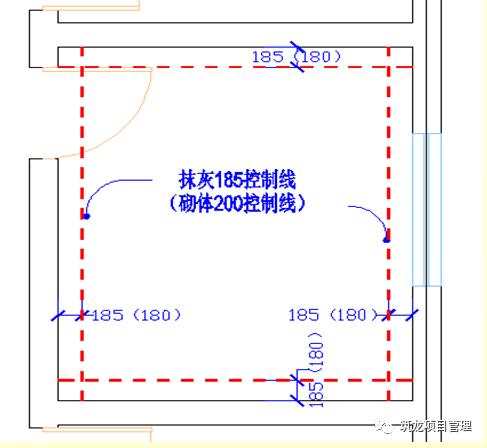

5.1 抹灰控制线要求:利用砌体或主体结构的200控制线,作为抹灰的185(180)控制线,如缺失或不清晰,应补充弹线。
5.2 灰饼布置要求:大面不少于两排,间距≤1500mm且≥1200mm,距离门窗洞口边、阴阳角小于200mm。

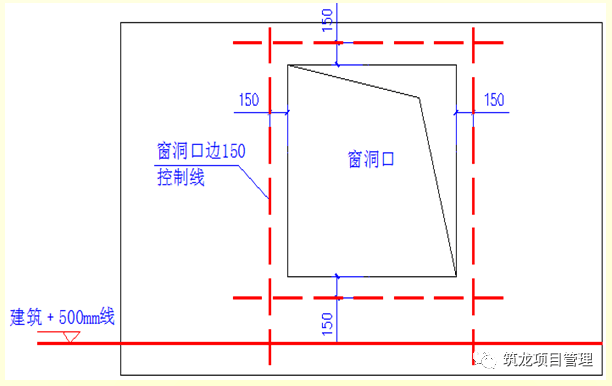

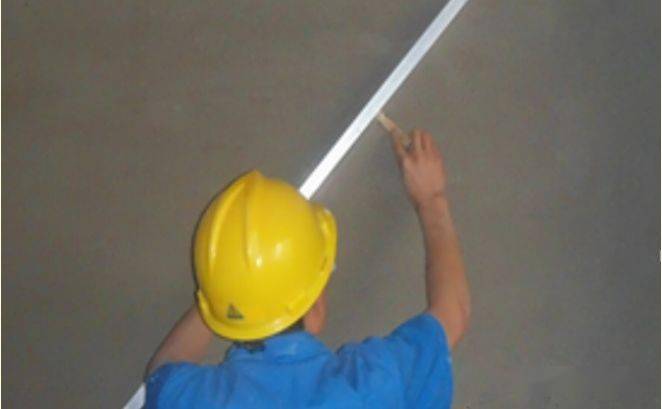

5.3 墙面抹灰完成后,应在墙体上弹建筑﹢500mm线,窗洞口应根据外墙立面排版及建筑﹢500mm线弹窗洞口收边控制线,控制线距抹灰完成后窗边150mm。一般窗洞口长宽比窗框尺寸大10mm。

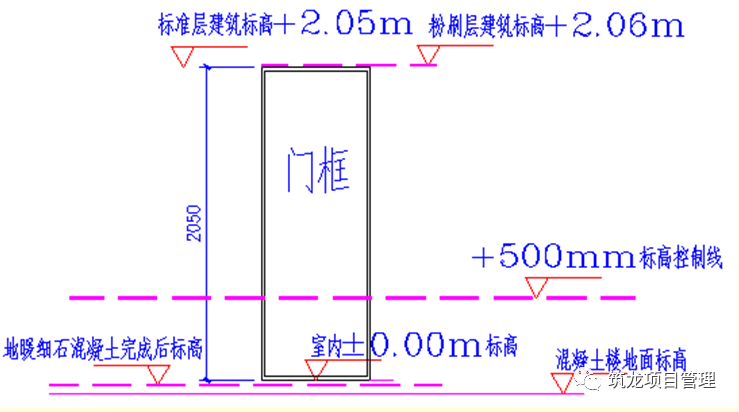

5.4 入户门洞口粉刷应充分考虑楼地面厚度以及门框高度,门框顶部空隙按10mm留设,避免门头空隙过大
六、工作面要求
6.1 喷浆前将房间内墙面上钢筋头、拉丝杆、铁钉全部切割(要求切割后不高于墙面)完毕,墙面上模板条、模板皮、方木条、双面胶条全部清净。

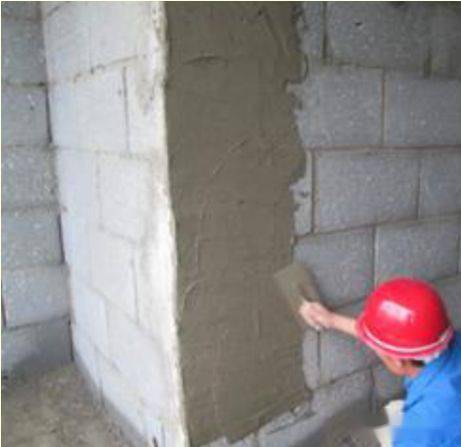

6.2 主体、二次构件胀模处提前剔凿。
6.3 房间内建筑垃圾、砼、杂物等全部清理干净,且办理了交接单。

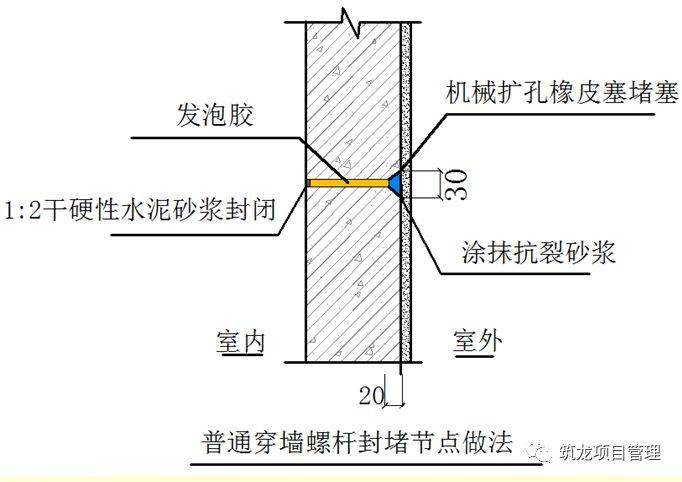

6.4将错台、灰浆不饱满的砌缝,用胶灰或细石混凝土填塞密实,±0.00以上有外保温的混凝土结构外墙穿墙对拉螺杆孔洞采用橡胶塞封堵,橡皮塞凹进外墙面3-5mm,涂抹抗裂砂浆。

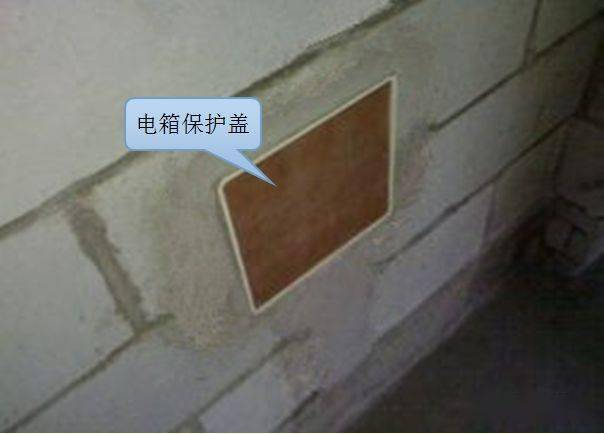

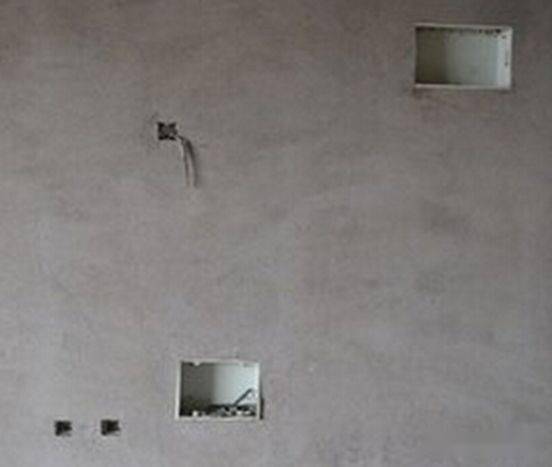

6.5 抹灰前,电箱、电盒须做保护盖或内填塞聚苯乙烯泡沫塑料块,防止抹灰过程中被砂浆污染。
6.6 依据灰饼拉线控制线盒、开关箱出墙位置,要求与罩面灰平齐。

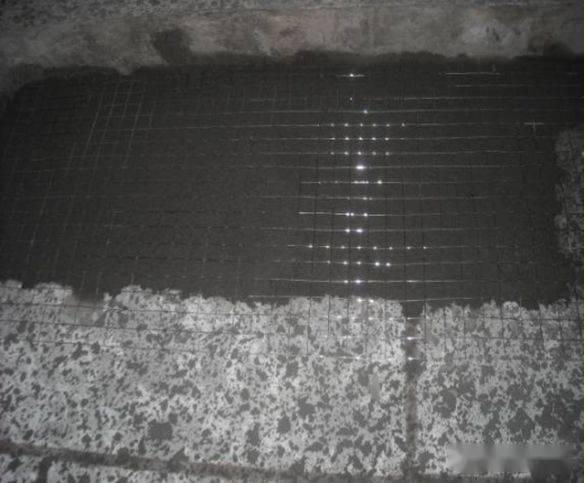

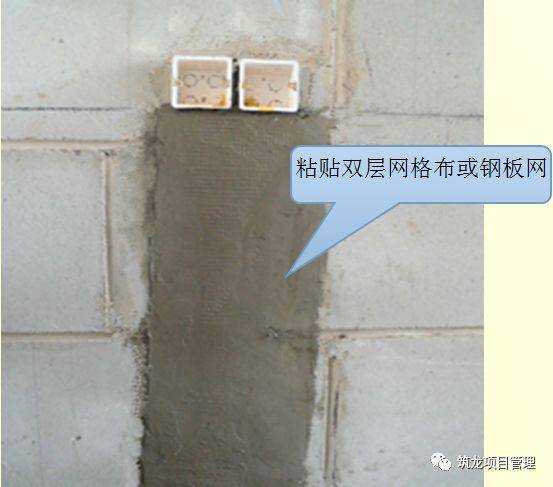

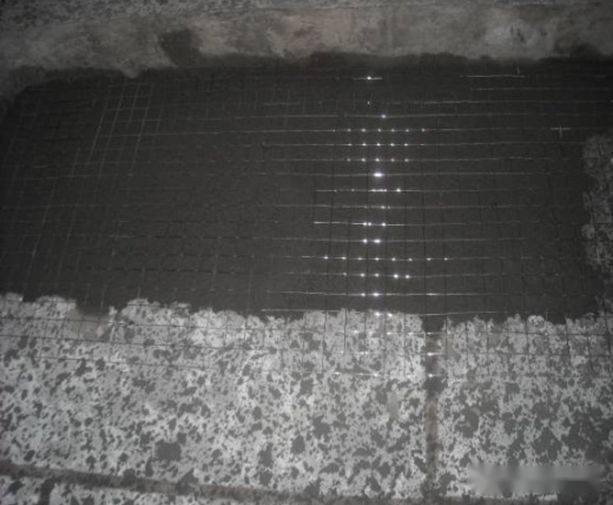

6.7 管线槽浇水湿润后,用砂浆嵌填抹压密实,然后素水泥胶浆粘贴两层玻纤网格布或钢板网。
6.8 墙面洒水后批一遍素水泥胶浆打底,压入200mm宽耐碱玻纤网格布,批第二遍胶浆,压入250mm宽耐碱玻纤网格布,批第三遍胶浆罩面。

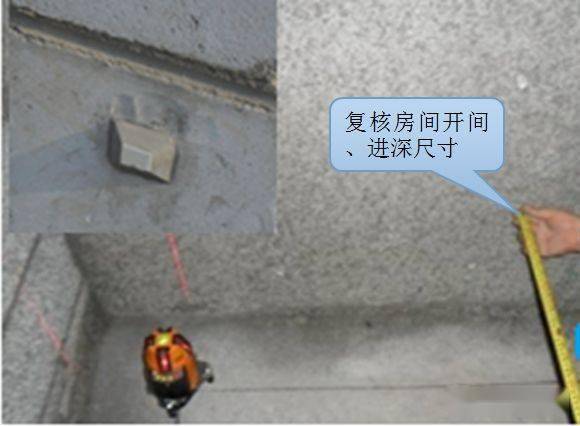

6.9 根据楼地面弹设的抹灰控制线,采用激光扫平仪,控制贴饼高度,灰饼成棱台型。同时应复核房间开间、进深尺寸。
6.10 墙中间挂线补灰饼。
6.11 大面灰饼不少于两排,间距≤1500mm。

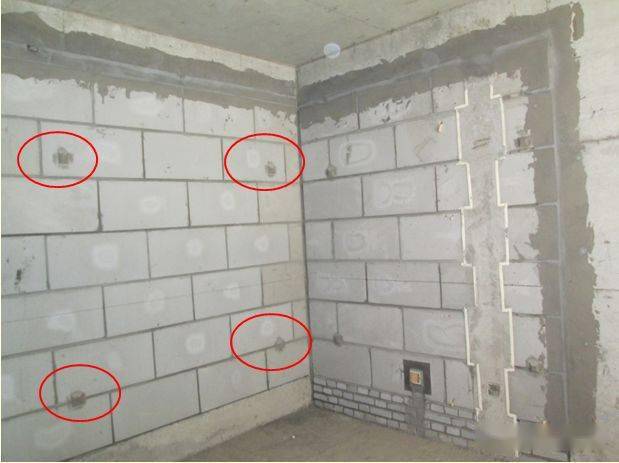

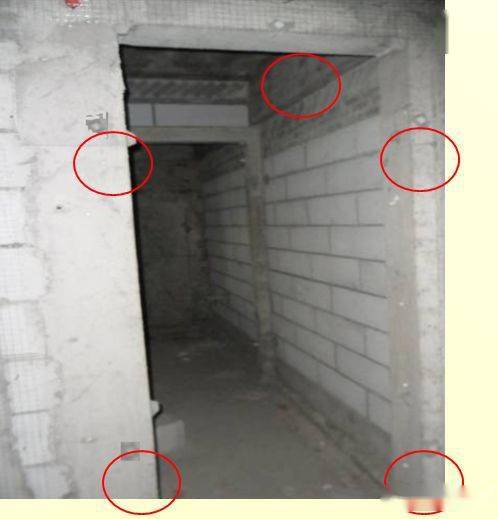

6.12 烟道、水电管井也须贴饼,每面不少于4个点。

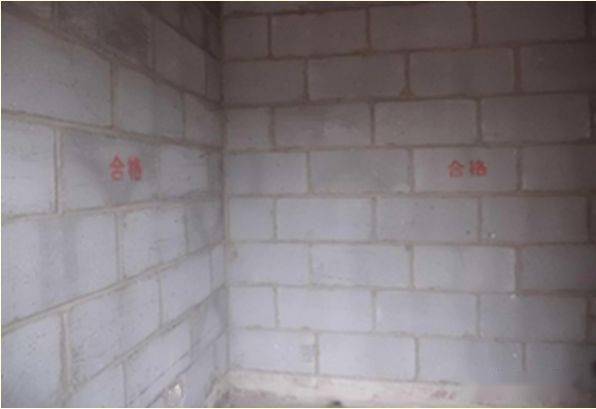

6.13 墙体阴阳角处须设灰饼。
6.14 门窗洞口墙垛阳角两侧须设灰饼。

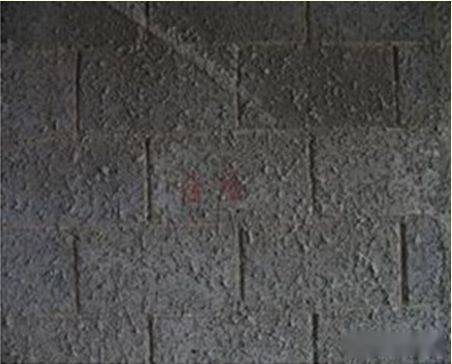

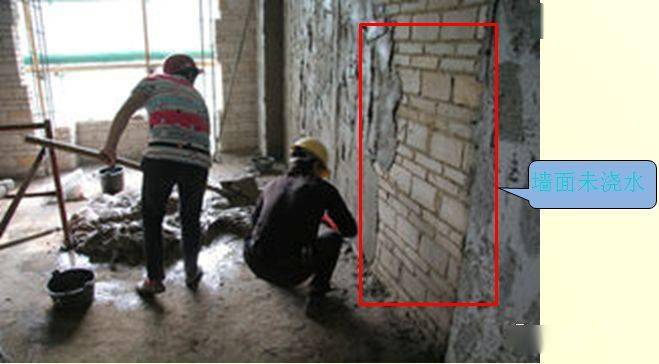

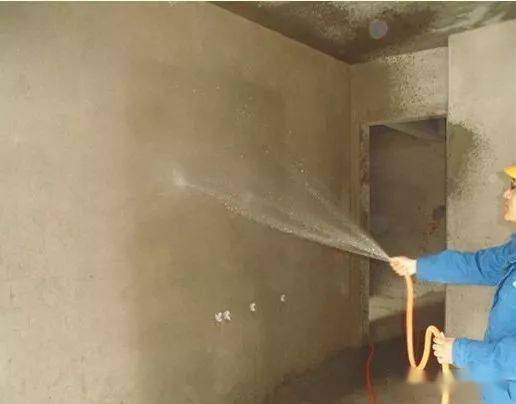

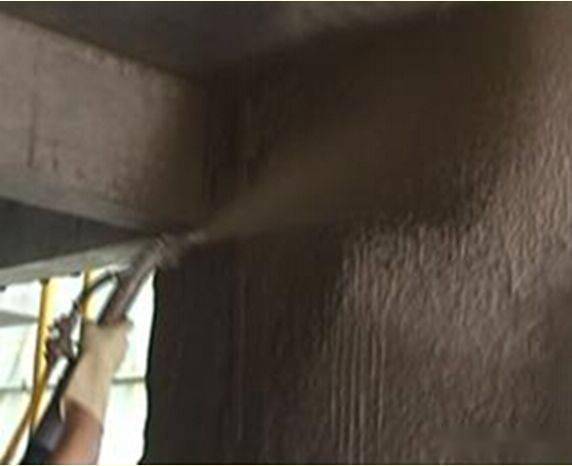

6.15 墙面采用机械喷浆。喷浆前一天,必须充分洒水阴透墙面。
6.16 喷涂时,将浆料以圆点、网状形式均匀覆盖基层,形成的喷浆点高度应为1~3mm,圆点底部直径 2~5mm。喷涂应均匀,对喷射不均匀的部位应进行二次喷射处理。

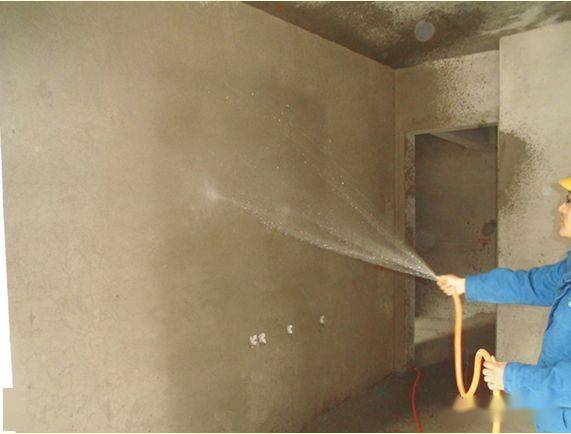

6.17 墙面喷浆终凝后,浇水养护不少于三天,以手掰不动为准。抹灰前再次浇水湿润基面。

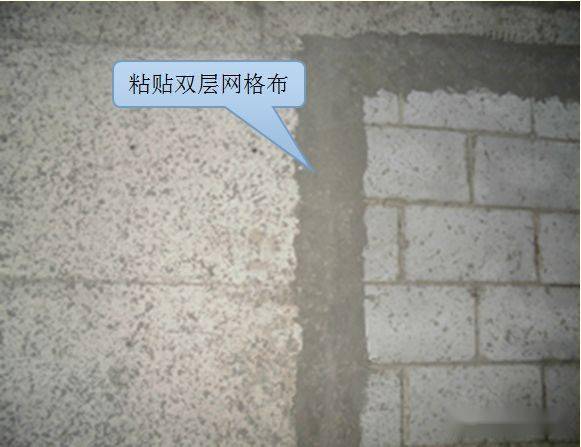

6.18 烟道与墙体交接处挂双层网格布粉刷,烟道面层应采用2根塑料分隔条均匀分成三块,避免空鼓开裂。
七、内墙抹灰施工方法

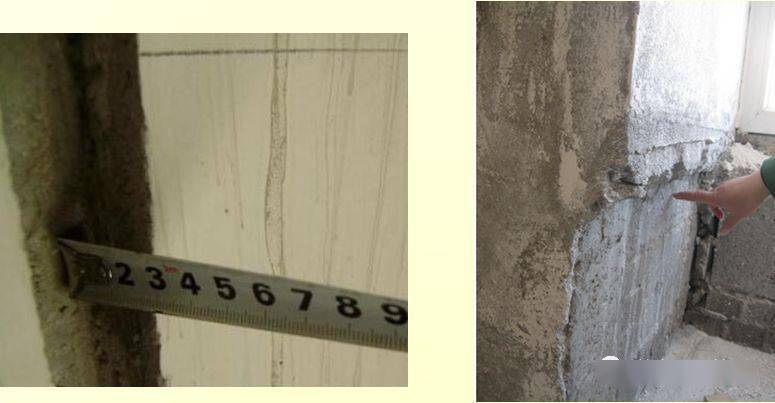

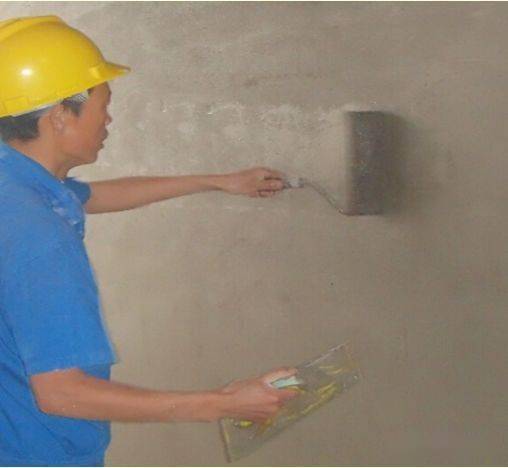

7.1一般情况下灰饼完成24小时后就可以抹底糙灰,抹灰厚度7mm~9mm较适宜。
7.2底糙灰应整面墙施工,避免出现接茬印或接茬不平现象,墙面抹灰时应分遍成活,特别是剪力墙墙面,必须分遍成活(至少2遍),每遍抹灰厚度应控制在5-8mm,不易超过10mm。
7.3 当底糙灰强度达到60%~70%时,常温下为24小时(即隔夜),可开始抹面层灰。

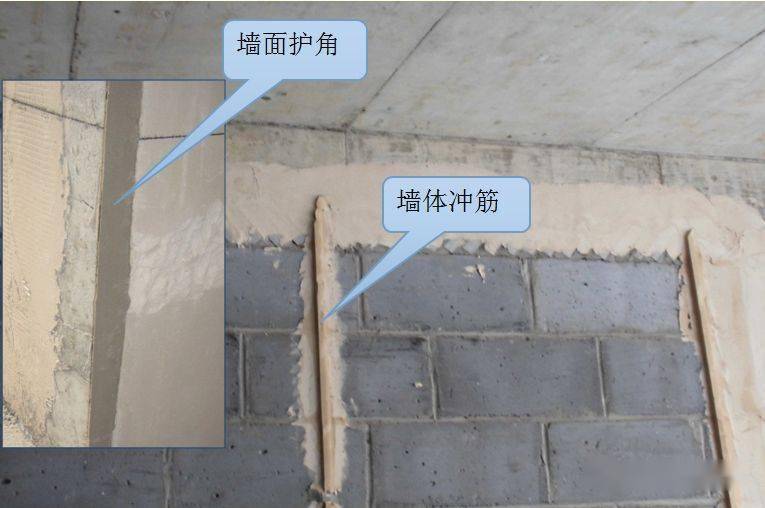

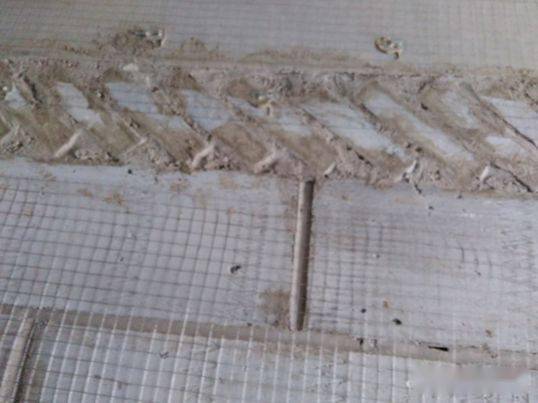

7.4 墙面冲筋:当灰饼及底糙灰砂浆达到七、八成干时,即可用与抹灰层相同砂浆冲筋,冲筋宽度50mm,间距≤1500mm。
7.5 抹面层灰:根据湿筋的高度抹面层灰,建议抹灰厚度控制在15mm以内,超过15mm时增加分层,搓抹密实。
7.6抹灰层厚度超过35㎜的部位,中间增加钢丝网或耐碱玻纤网格布。

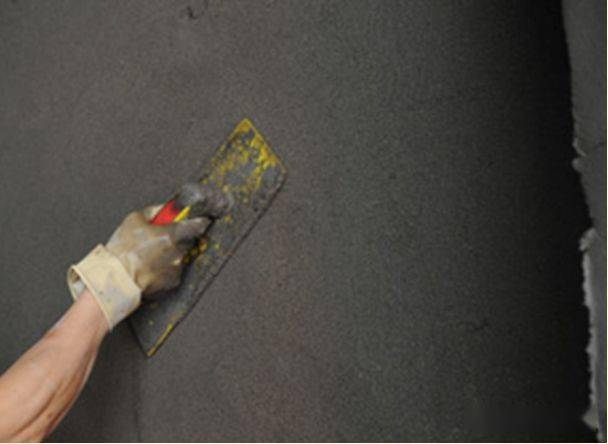

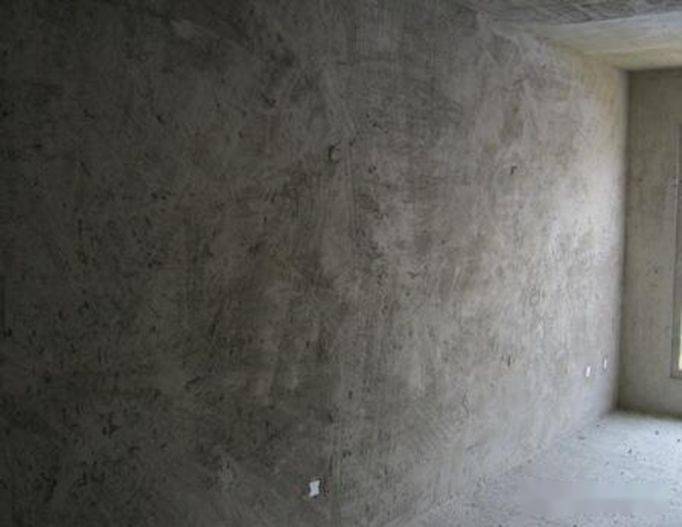

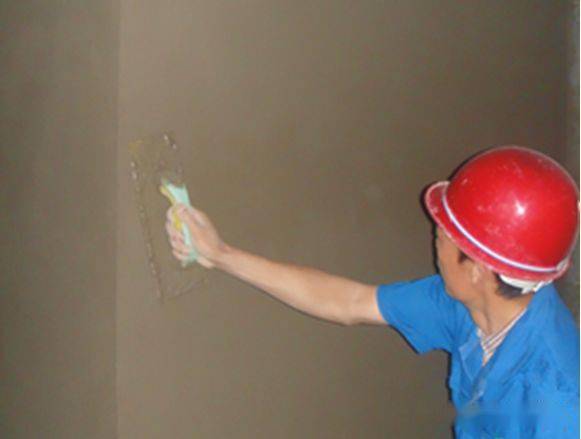

7.7 用网眼塑料抹子搓毛,待其表面收浆、无明水时用光面塑料抹子沿同一方向压光收面,以保证面层灰颜色一致,避免和减少收缩裂缝。面层灰必须一次成活,不得有接缝。
7.8 对吸水较快的砌体墙面可采用软毛滚筒蘸水湿润墙面。
7.9 石膏砂浆墙面需进行冲筋,间距≤1500mm;阳角部位2m以下需做护角,护角采用掺加水泥的粉刷石膏(水泥:石膏(质量比)=1:3)。

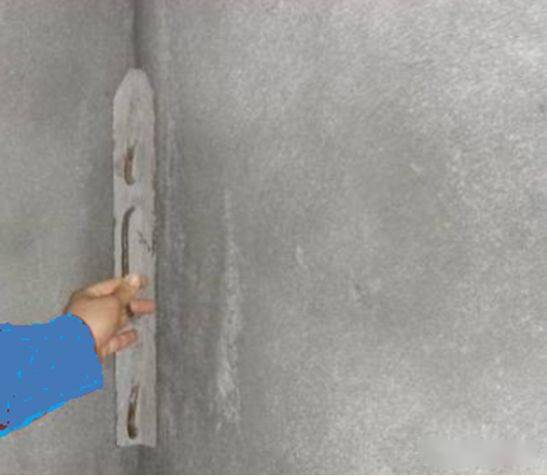

7.10 阴角、阳角分别采用阴角抹刀和阳角抹刀修方正、修直。采用长铝合金尺收阴阳角。

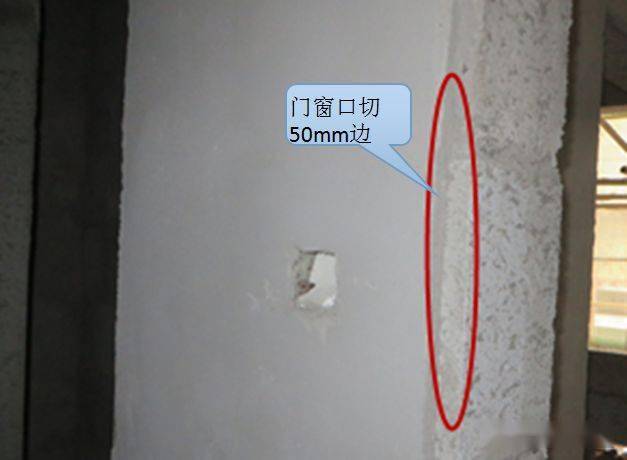

7.11 门窗洞口粉刷切50mm边。
7.12 抹罩面灰时,盒、箱周边应用小型抹子一次修整平齐、方正,盒、箱内必须清理干净。
7.13 面层灰完成后墙面颜色应均匀一致。
7.14 门窗口水泥砂浆卡尺杆粉刷锁口。
7.15 门洞口高、宽应统一规划,厚度尺寸洞口两侧须一致,且须与设计尺寸符合。
7.16 抹灰收面后,须在抹灰干硬之前完成实测、整改。

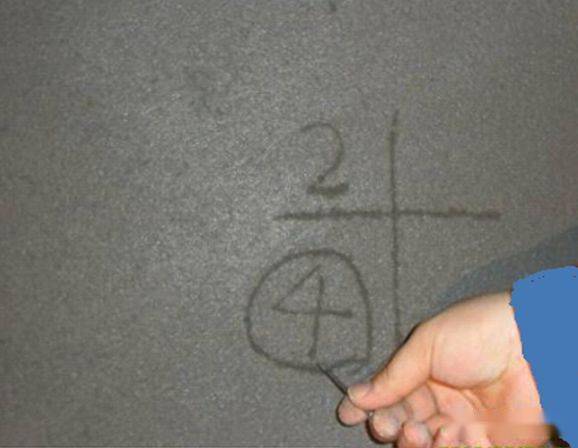

7.17 用钉子将测量数据标在墙上。做到随抹、随测、随纠偏。点我:领取工程大礼包
7.18 养护:上午粉刷过的墙面,当天收工前即开始洒水养护,并将房间内地面浇湿;下午粉刷的墙面,收工前必须将房间内的地面浇湿,墙面养护时间不少于七天,前三天每天不少于三次,以后每天不少于两次。

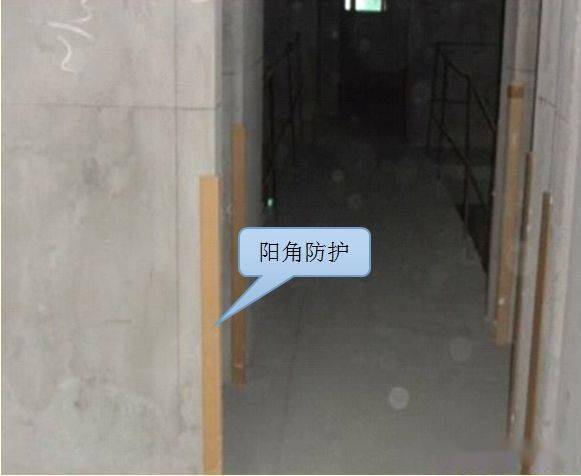

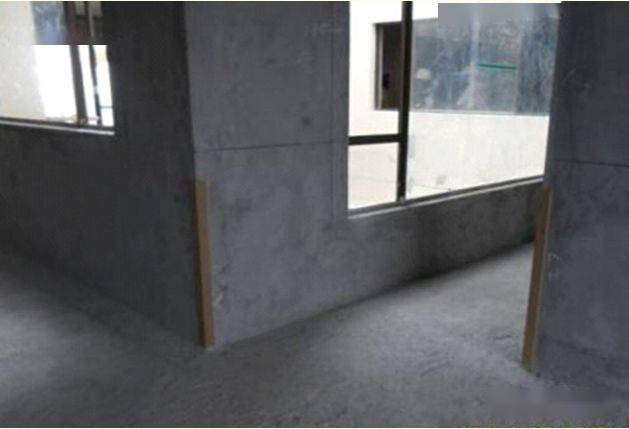

7.19 楼层施工通道阳角采用夹板或硬纸板进行保护

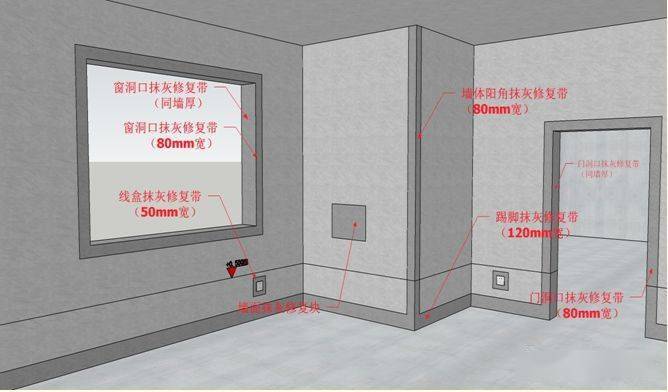

7.20 内墙抹灰完成后,如设计无内墙批白,应在如下部位做内墙抹灰修饰带或修饰块:1、内阳角部位,修饰带宽80mm; 2、门窗洞口阳角部位,修饰带宽80mm,门窗安装面修饰带宽同墙厚; 3、电盒、电箱、线盒周围,修饰带宽50mm。 4、踢脚线处,修饰带高120mm。 5、墙面空鼓开裂处,修补后做抹灰修饰块,大小应覆盖修复区域。
7.21修饰带、修饰块施工时,边线采用美纹纸粘贴,然后涂刷水泥胶灰,水泥胶灰硬化后,撕除美纹纸,完成施工。
7.22修饰带、修饰块应做到颜色均匀,宽度一致,边线清晰,施工时做好成品保护,严禁污染墙面、地面。
八、质量检查、修补

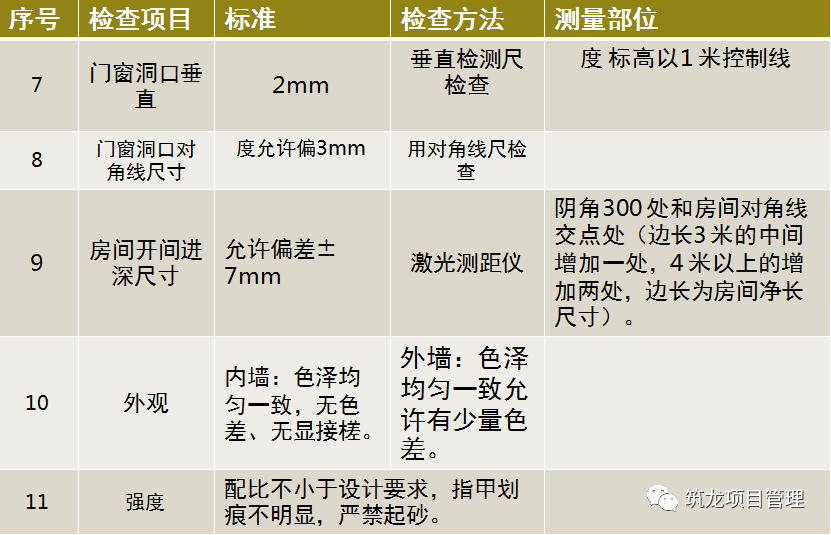

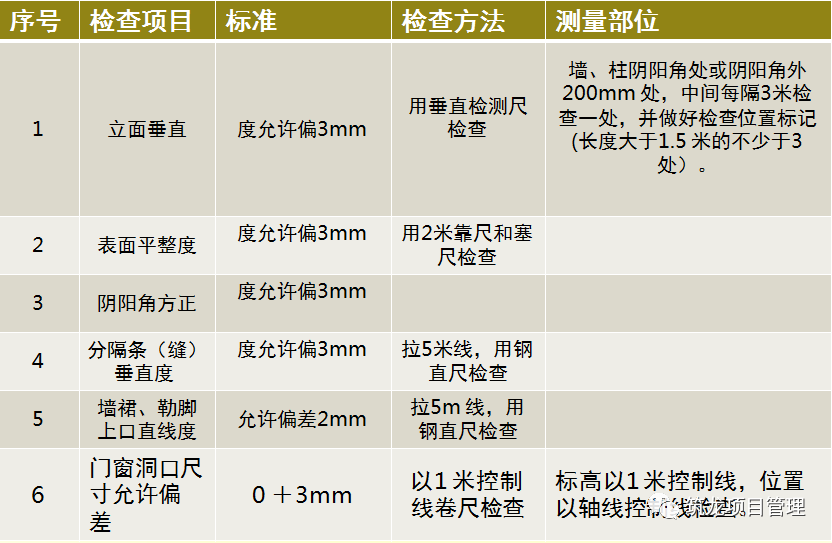

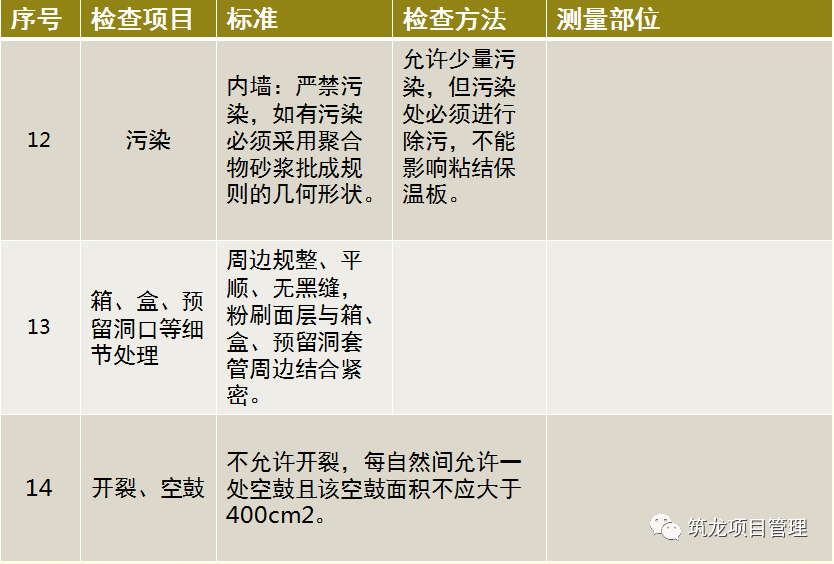

8.1抹灰完成后,按照公司《工程质量实测实量操作标准》(hnwj-gc-zl-bz-007)进行检查,实测结果标注在墙面上。

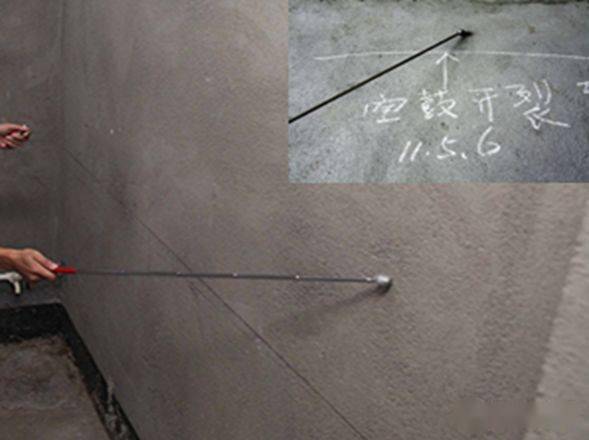

8.2 适时进行空鼓开裂的检查,对检查出来的空鼓开裂情况,应标识清楚。
8.3 空鼓开裂位置采用机械切割,使用砂浆修补完成后,粘贴美纹纸,采用摻801胶水水泥素浆涂刷一道,确保修复区域横平竖直,整齐美观。
九、文明施工

9.1 户内抹灰前,地面满铺铁皮,落地灰及时清理,并有效减少砂浆损失量,铁皮使用完成后清理干净转移到下一工作面。
9.2 每天施工完成后,阴角处落地灰必须清扫刮净,应做到工完料净场地清,保证现场干净整洁。清理干净,保持场地整洁。
9.3每工作班后砂浆搅拌机上粘结的砂浆清理干净,废水不乱流。
十、内墙粉刷空鼓开裂原因分析及防治措施

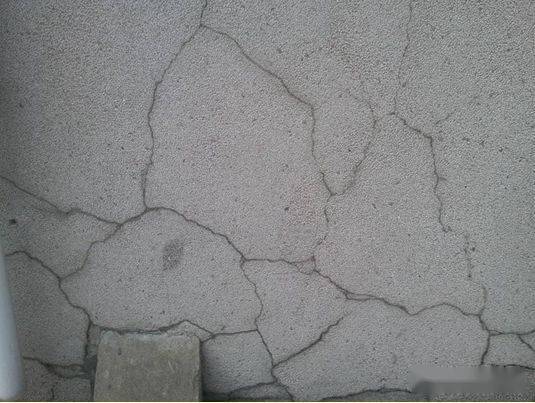

空鼓、开裂原因分析

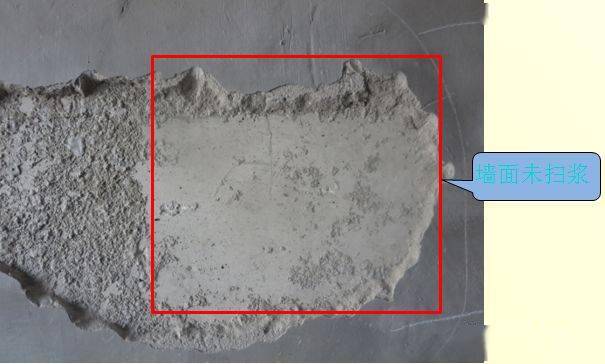

1)基层处理不到位;例如基层有浮灰未清理干净,墙面未浇水或浇水不透不均匀、未扫浆等。
2)原材料的质量不符合要求;例如砂浆配合比不当、砂含泥超标、水泥的安定性不好等。
3)一次抹灰层过厚,或各层灰之间间隔时间太短、基层偏差较大处一次抹灰过厚,
4)不同材料的基层交接处未按规范要求挂网,或加强网与各基体的搭接宽度小于100mm。
5)夏季施工砂浆失水过快,或抹灰后没有适当浇水养护。
空鼓、开裂防治措施
1、抹灰前做好基层处理
1)墙体清理干净;将房间内墙面上钢筋头、拉丝杆、铁钉全部切割(要求切割后不高于墙面)完毕,墙面上模板条、模板皮、方木条、双面胶条全部清净。
2)墙体涨模位置处理;对抹灰位置涨模的梁、墙进行剔凿,确保抹灰厚度均匀。
3)不同材料交接部位按规范要求挂网。
4)墙体扫浆;喷涂时,将浆料以圆点、网状形式均匀覆盖基层,形成的喷浆点高度应为1~3mm,圆点底部直径 2~5mm。喷涂应均匀,对喷射不均匀的部位应进行二次喷射处理。
2、原材、配合比控制
1)粉刷用砂含泥量大时要过筛;抹灰砂浆拌制采用河砂(粒径0.35-0.5 mm),严禁采用超细砂。
2)现场设置配合比标志牌;根据现场砂子原材含水率换算成施工配合比,施工时应通过磅秤称量。
3、抹灰作业控制
1)抹灰作业;根据湿筋的高度抹面层灰,建议抹灰厚度控制在15mm以内,超过15mm时增加分层,搓抹密实。
2)抹灰层厚度超过35㎜的部位,中间增加钢丝网或耐碱玻纤网格布。
3)用网眼塑料抹子搓毛,待其表面收浆、无明水时用光面塑料抹子沿同一方向压光收面,以保证面层灰颜色一致,避免和减少收缩裂缝。
4)夏天天气炎热,水分蒸发快,对吸水较快的砌体墙面可采用软毛滚筒蘸水湿润墙面。
4、养护
1)上午粉刷过的墙面,当天收工前即开始洒水养护,并将房间内地面浇湿;下午粉刷的墙面,收工前必须将房间内的地面浇湿,墙面养护时间不少于七天,前三天每天不少于三次,以后每天不少于两次。
我要评论
