冬季,雨雪、冬雾、霜冻等恶劣天气不仅使真石漆施工困难,也最易导致施工出现问题。若使真石漆达到理想的视觉效果,除了精心施工外,施工的气候条件是非常重要的,尤其在冬季,当真石漆喷涂遇见气温低、湿度大的恶劣天气时,很容易出现漆膜发白、产生流痕甚至脱落等现象。为避免类似的情况发生,请您认真阅读以下注意事项。
1.为了保证涂层的整体性,底涂料、主涂料应为同一生产企业的产品。
2.基层处理
1)水泥层养护期需在20天左右,干燥、平整(二公尺落差<2mm);
2)含水率小于10%,PH值小于10,且有一定的承载力;
3)施工前需清除表面的灰浆,浮灰等附着物;
4)空洞剔除,抹涂修补的水泥面应进行去碱处理。
3.柔性腻子批刮
1)检查阴阳角是否有残缺,线条是否符合要求。
2)批刮柔性腻子
先将腻子按比例混合搅拌均匀,再用批刀将腻子刮涂基层墙面上,然后迅速用批刀将其刮平;如果腻子干燥太快,来不及收平,可适当调稀以改善施工性。批刮面层腻子时,必须使用新的批刀,以免刀口上的残缺影响批刮的平整性。
3)打磨点这免费下载施工技术资料
腻子批刮完,完全干燥后,即可对腻层进行打磨,须使用320#~400#砂纸砂磨,太粗的砂纸会留下明显的砂痕甚至破坏腻层。
4.成品及线条保护
刷涂底漆前对所有需要保护的地方进行保护处理。
1)保护的对象:所有与施工工作面相接的其他成品,包括门、窗及门窗框和玻璃;户外落水管;其他外墙装饰物。
2)保护目的:避免污染,同时减少清理工作量、避免清理破坏和清理残留。
3)保护方法
门窗:使用塑料薄膜、挡板、塑料布等,以双面胶贴于要保护的表面。

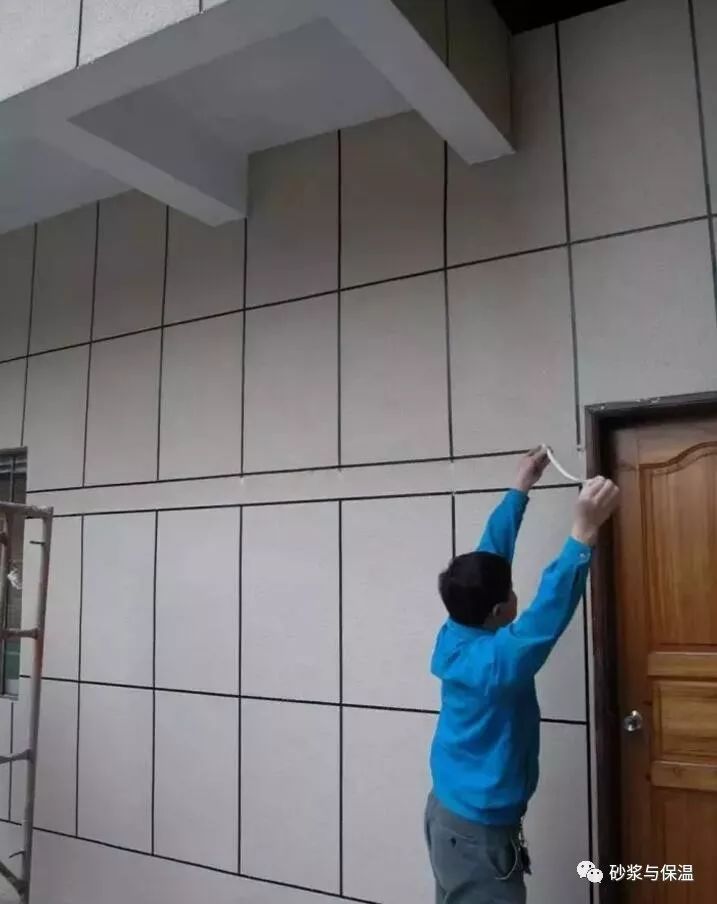

门窗框:使用美纹胶带和塑料薄膜覆盖。
户外落水管:使用塑料薄膜包裹。
其他外墙装饰物,如大理石等,可采用塑料布防护。
5.刷涂底漆
底漆使用前搅拌均匀再进行刷涂施工,滚筒蘸料要适宜,刷涂一定要均匀,不能有漏刷,也不能有流挂现象,阴角不易用滚涂施工均匀的地方可以用毛刷进行刷涂施工,以免因底材对真石漆吸收不同造成发花。顺色底漆用量约为0.12㎡/kg。

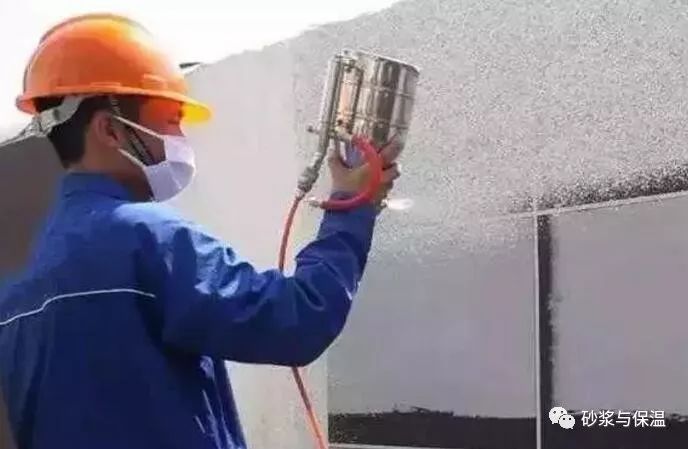

6.真石漆施工
1) 底漆必须干透后才能进行真石漆喷涂施工。真石漆喷涂时,枪口必须垂直墙面,不能有较大角度倾斜,避免因砂粒排布不同造成发花;喷涂时枪口距离墙面 1000px左右为宜,并且喷涂过程中距离保持恒定,否则太近时枪口正对处砂粒排布紧密,颜色较深,周围颜色较浅;太远时砂子浮在墙面上,粘结力不够,并且颜色会变浅。
2)喷涂时尽量喷涂均匀,走枪速度一致,不能在墙面上停顿;开始喷涂开枪时,不能正对墙面,喷完收枪时,也不能正对墙面,要将枪口移开再关闭喷枪,避免造成发花。
3) 每个喷涂面尽量一次完成,施工必须由建筑物自上而下进行,每次喷涂以阴阳角交接处或落水管为界,如果较大范围内没有阴阳角或落水管,尽量多人并排一次完 成,避免大面上出现接茬。一笼喷涂一次不能完成需要停顿时,尽量在水平装饰线上停顿,避免下次喷涂时产生横向接茬。真石漆用量约为4-5kg/㎡。
7.成品保护
真石漆有两个颜色交叉作业施工时,必须进行保护,以免互相污染,造成发花。具体做法是先喷涂施工完一个颜色,干燥后用塑料膜将其与另一个颜色有接触的地方保 护起来,再喷涂另一个颜色,喷涂后揭掉保护膜。真石漆施工完成后必须注意保护好成品,不能破坏或污染,因为真石漆很难修补,一旦污染或破坏,修补时会形成一块补丁,要想修好只能整面墙都喷涂一遍, 损失很大。
8.施工罩光漆
真石漆完全干燥24h后才能施工罩光漆,罩光漆滚涂施工时一定要滚涂均匀,不能流挂,尽量减少接茬,避免有些地方滚涂过厚光泽过高,因光泽不同而引起发花。
9.注意施工条件
应避免在气温低于5℃、相对湿度高于85%的环境条件下施工,以免因真石漆成膜不好造成发花;也不能在大风天气里施工,以免真石漆喷涂很难上墙,造成大量浪费,并且大风时很难喷涂均匀造成发花,大风时真石漆还可能干燥过快而开裂。
10.由于真石漆喷涂施工涂膜较厚,干燥时间较长,应注意天气预报。做好施工安排,避免在雨、雪来临前施工
