1 编制说明及依据
1.1 编制说明
(1)目的
为使用蒸压加气混凝土砌块项目提供施工指导和验收标准 ,保证砌筑墙 体平整度 、垂直度等施工质量。
(2)适用范围
所有采用蒸压加气混凝土砌块的项目;薄抹灰工艺因采用干混轻质砂浆作为抹灰材料,不适用于卫生间、厨房、公区、外墙等需要贴砖饰面及有防水要求的墙体 。

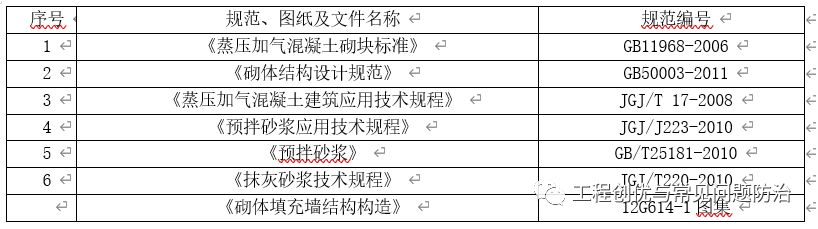

1.2 编制依据
2 砌体材料进场及验收
混凝土砌块规格必须符合设计要求 ,进场时其产品龄期应超过28d ,砌块棱角角整齐,外观质量良好,进场时要有产品合格证和检验报告,并经复检合格后方可使用。
2.1 砌块指标要求
(1)必须达到或超过规范要求的合格标准;
(2)干燥收缩值:≤0.50mm/m
(3 )[快速法:温度为50±1℃,相对湿度为(30±2)%] 。(提供检测报告 );
(4) 出厂含水率≤20%
(5) 放射性达标(提供检测报告);耐火性和隔声性、隔热性较好,导热系数(干态≤0.16 W/m·k.握裹力:Ф6MM膨胀螺栓>100KG

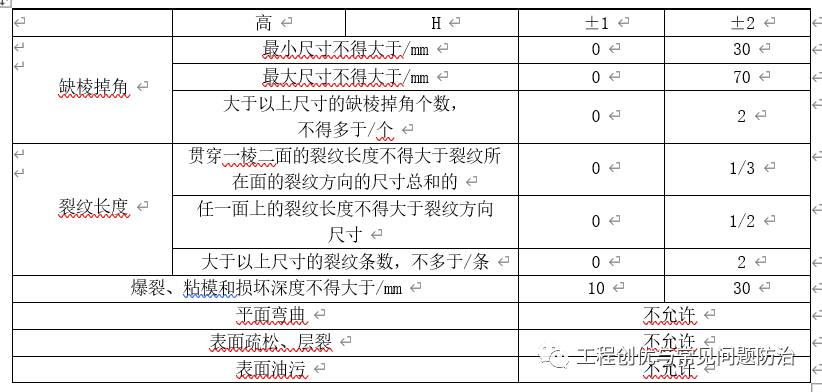

2.2 尺寸偏差及外观要求
2.3 干混轻质抹灰砂浆指标要求
干混轻质抹灰砂浆是由硅酸盐水泥、无机物矿物填料、轻骨料和高分子聚合物材料,按照一定级配比例,准确计量混合加工而成的水泥基单组份聚合物干粉砂浆。
干混轻质抹灰砂浆性能应符合下表的规定:

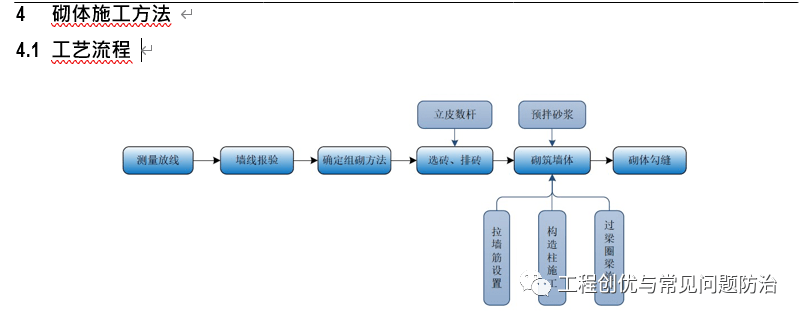

4.2 墙体砌筑方法
砌体应在样板确认后方可进行大面积的施工。砌体施工时要严格按照图纸及规范进行 ,注意圈梁 、构造 柱、过梁 、墙拉筋处理 。管道设备井要待设备或管道安装完毕后再施工砌体。施工方法如下:
4.2.1 测量放线

墙体施工前 ,应将基础顶面或楼层结构面按标高找平 ,依据图纸放出第一皮砌块的轴线、砌体的边线及门窗洞口位置线。
(1)根据剪力墙方正,精确定位砌体墙面
根据剪力墙上的方正灰饼 ,通过红外放线仪 ,前后调整砌块的完成面 。以实现砌体免抹灰,剪力墙不抹灰或少抹灰的目标。
(2)吊线

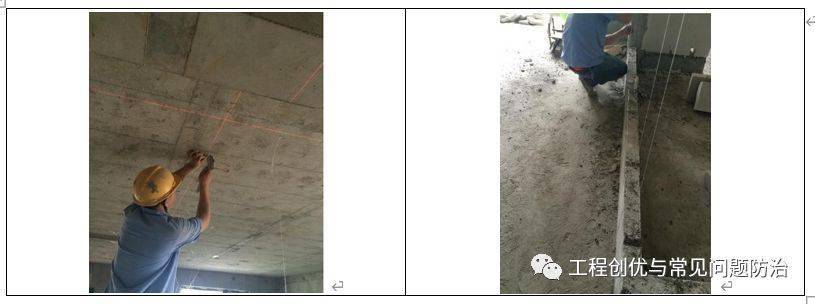

水泥钉固定于天花、地面,拉出竖向控制线,微调定位线,定位线在红外线映射下,上下对齐,此时控制线与红外线重合。竖向通线完成后,再拉第一皮砖的水平通线。
4.2.2 墙线报验
所弹位置线须经监理业主验收后方可进行墙体砌筑。

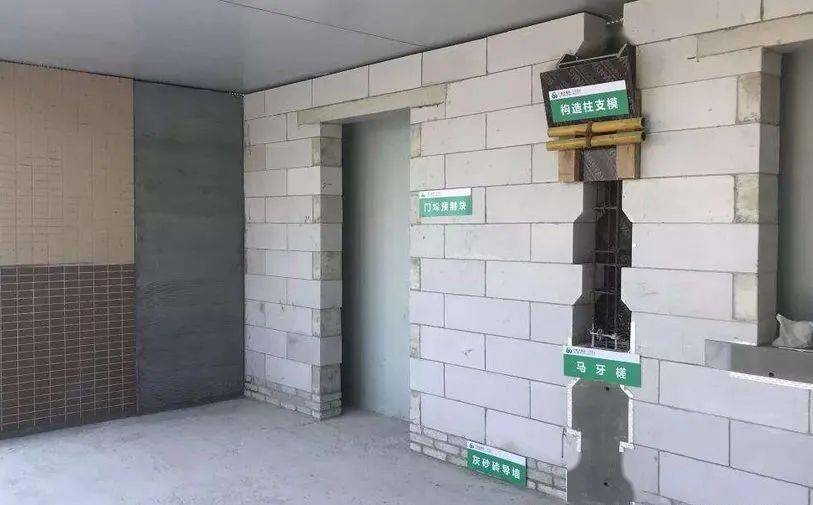

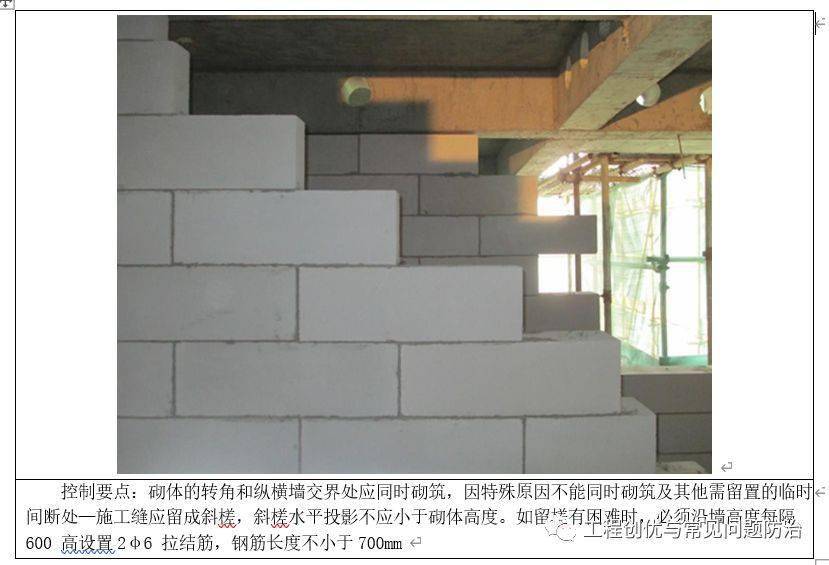

4.2.3 确定组砌方法
应根据图纸绘制砌块的排列图 。砌块排列上下皮应错缝搭砌 ,搭接长度不宜小于砌块长度的1/3,并应不小于150mm。

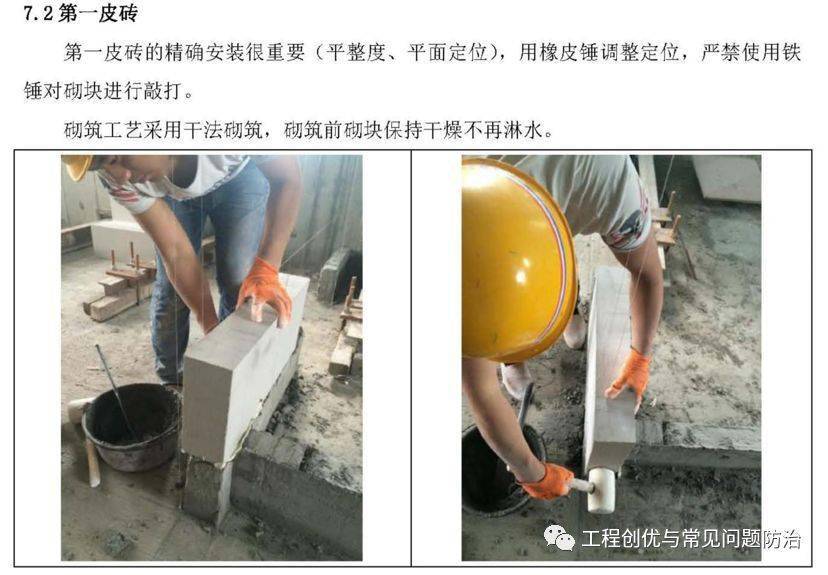

4.2.4选砖和排砖
(1)选砖:进行尺寸和外观检查,有缺陷的砌块应注意摆放位置调整使用
(2)排砖原则:多用整块砌块,尽量减少半砖的使用量

4.2.5 导墙
无反坎的位置需先砌筑≥200mm灰砂砖,便于调节加气块模数,有利于墙体返潮,第一皮砌块下应铺满砂浆 。厨房 、卫生间 、露 台等临水房间的周边填充墙底部做钢筋混凝土反坎,如下图:

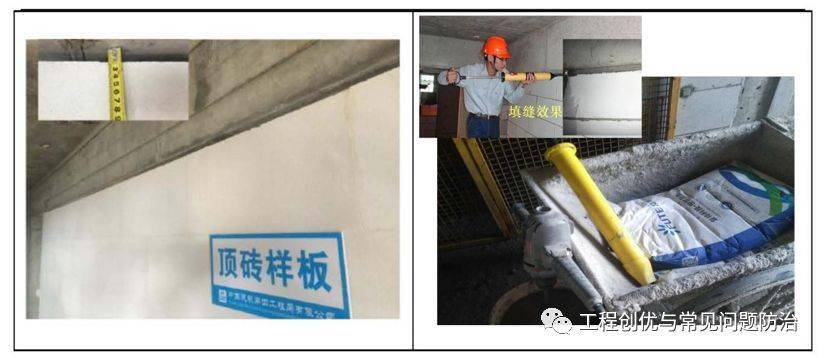

4.2.7 取消顶砖
取消斜顶砖,预留2cm,待5 天后用膨胀砂浆将顶缝塞填密实。 点我:关注3个实用工程类公众号,领取工程大礼包

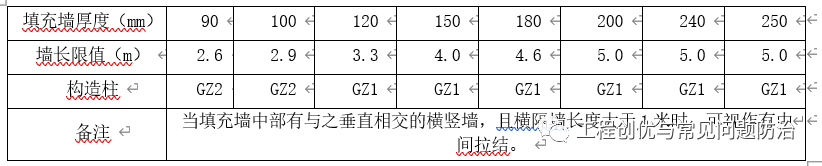

(2)当墙长超过一定限值而填充墙中部又无钢筋混凝土结构墙柱拉结时,应在填充墙中部设置构造柱 ,并与填充墙拉结 ,混凝土强度等级C20 。填充墙构造柱设置表见下表 :
(3)楼梯间填充墙、井洞应在四角处设置墙厚×250mm 的构造柱,同时在楼梯间两侧填充墙中设置间距不大于层高的构造柱。
(4)悬臂、一字填充墙的端部无结构墙柱时,应依墙厚设置构造柱。
(5)构造柱施工时应注意:

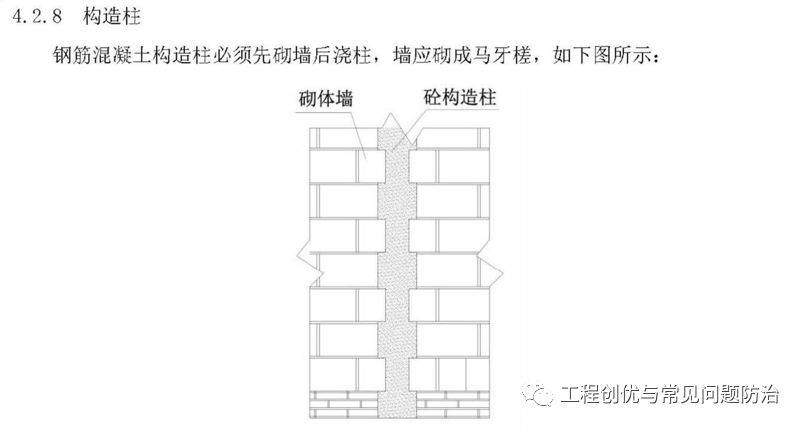

1)应先砌墙(砌成马牙搓 ),后浇捣构造柱混凝土。
2)构造柱混凝土骨料的粒径不大于20mm,塌落度为50~70mm;
3)构造柱混凝土浇捣应分段进行,每段高度不大于2米。
4.3.2 圈梁

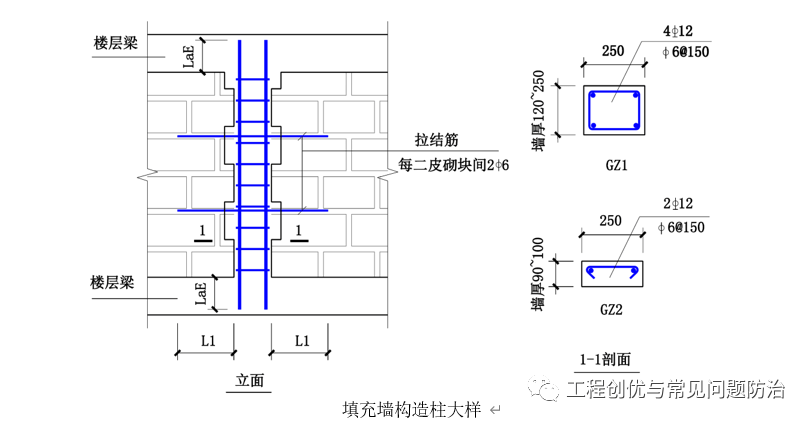

1)砌体填充墙中的圈梁设置应满足下图要求

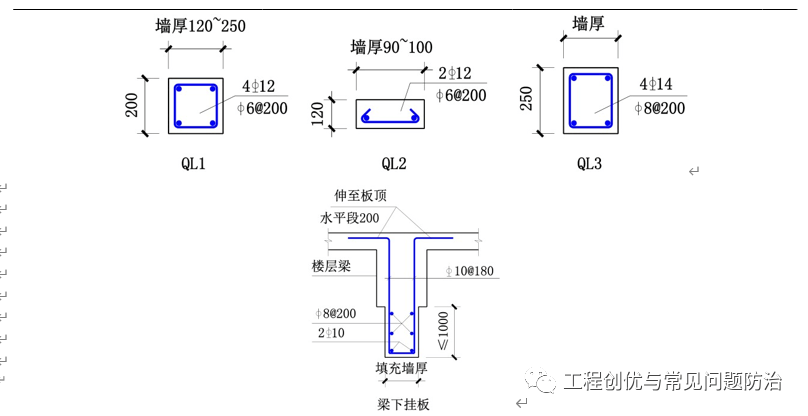

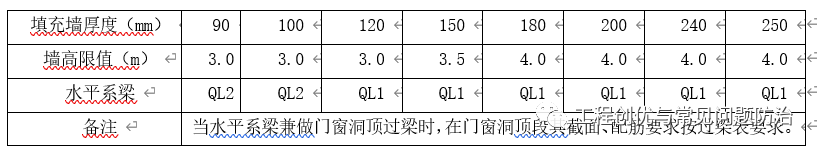

(2)不同墙厚,当墙高超过一定限值时,应在填充墙中部或门窗洞顶设置圈梁,圈梁纵向钢筋应锚入两端混凝土墙柱内Lae,混凝土强度等级C20。圈梁设置见下表:
4.3.3 砌体拉结筋
砌体填充墙的墙身拉结筋应满足下列要求:

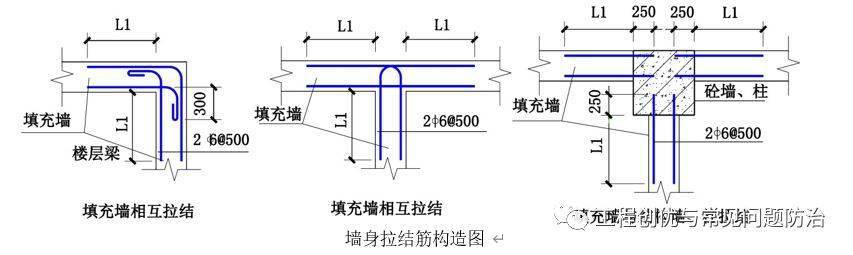

(1)砌体填充墙在相互交接处,以及在与混凝土柱、剪力墙、构造柱的连接处,均应沿填充 墙全高设置墙身拉结钢筋2 Φ6@500;拉结筋伸入墙身的长度为墙身全长 。如下图 :
(2)楼梯间四周填充墙以及砌体女儿墙的墙身拉结筋内应全长设置,且应采用钢丝网砂浆面层加强 。
(3)墙身拉结筋在混凝土墙、柱、构造柱内的锚固长度为250mm。

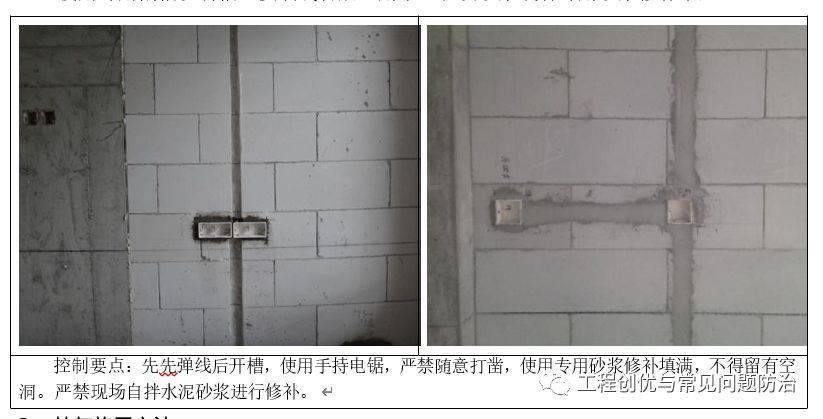

4.3.4 线管割槽及修补

使用专用割槽机切槽,安装线管后,用干混轻质砂浆或者专用砂浆修补平整

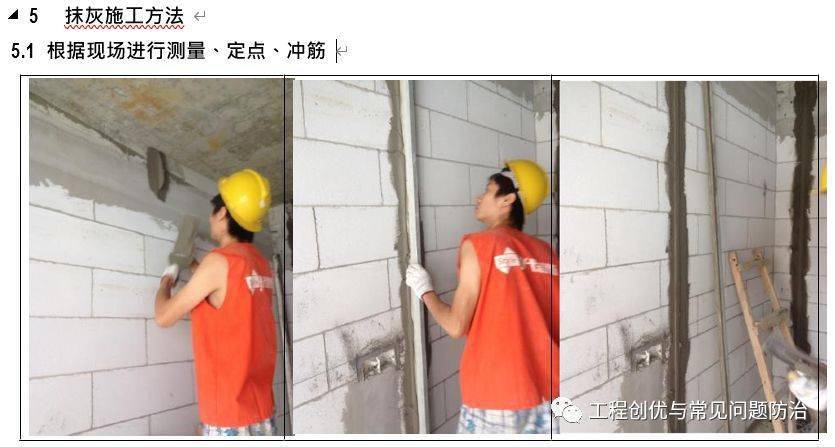

5.6 刮尺收平
表面使用铝合金刮尺收平即可。

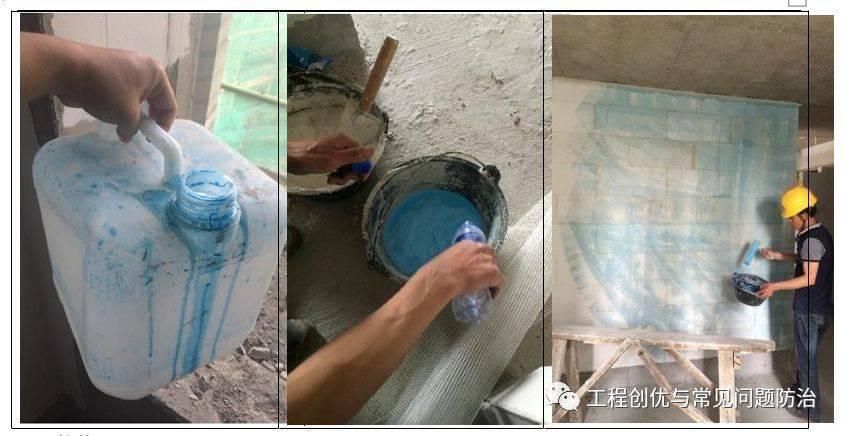

5.7 界面剂

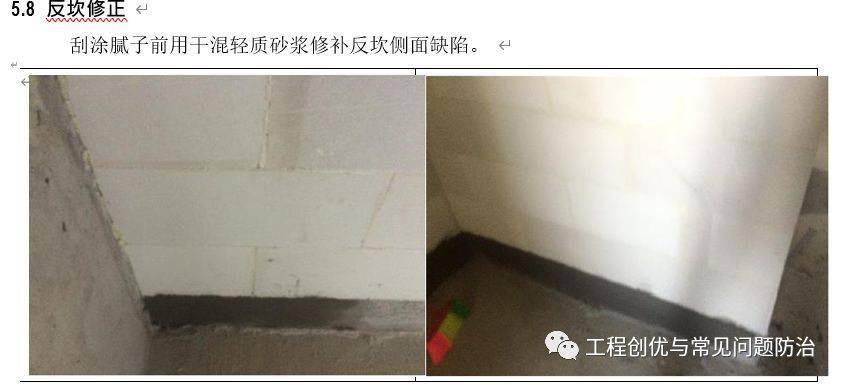

免抹灰墙体腻子施工前需涂刷界面剂 ,薄抹灰墙体无需界面剂 。界面剂可以增强腻子与砌体面的粘结力,在两种材料之间起到“桥架”的作用,涂刷应均匀 。点我:关注3个实用工程类公众号,领取工程大礼包
5.9 挂玻纤网

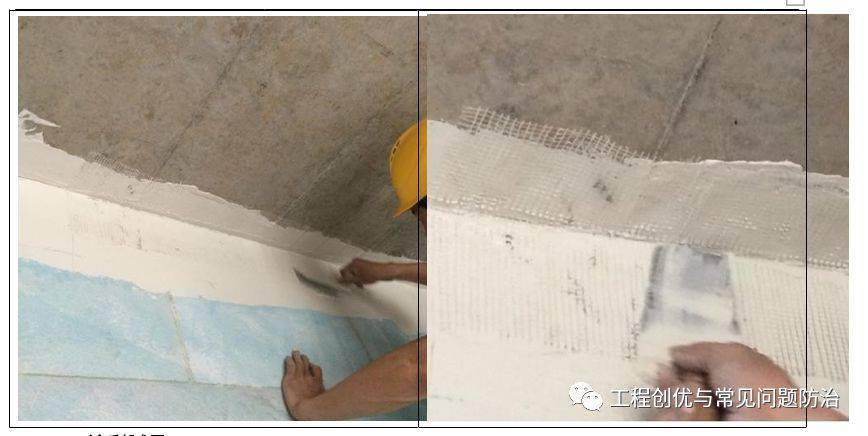

砌体与混凝土接触面,挂玻纤网,用腻子粘牢。阴角处用灰刀压实。两边延伸宽度不少于 10c m。
6 成品保护

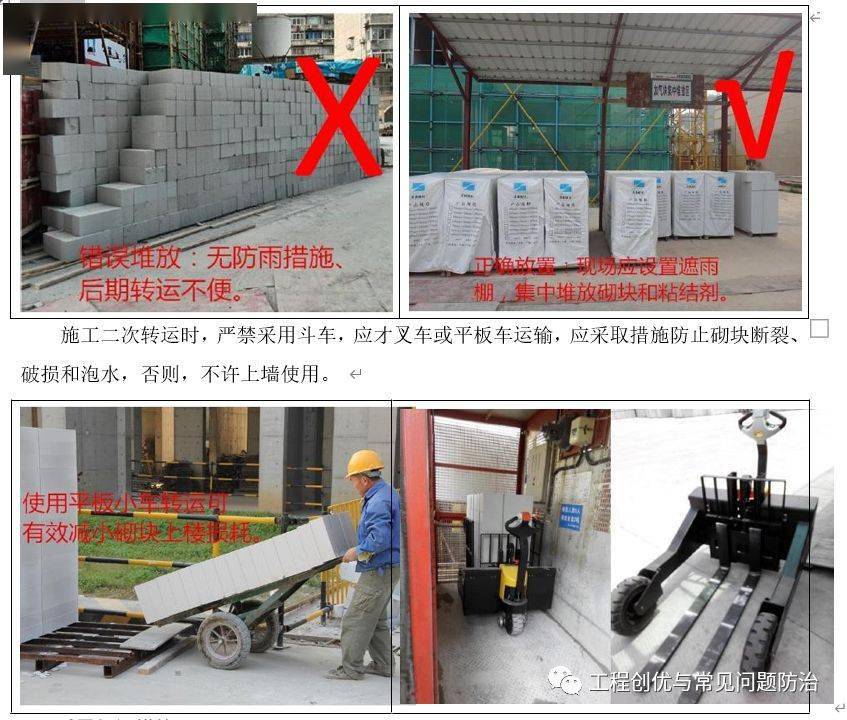

现场堆放混凝土砌块的地面必须经过硬化的地面 ,要有良好的排水措施 ,用木板架 空,混凝土砌块还必须有防雨水的遮盖 ,混凝土砌块应轻装 、轻放 、堆 码整齐 ,堆码高度不宜超过1.6米 ,不得整车倒卸 ,防止损坏 、缺 棱少角和断裂 。定期抽查到场材料的表观质量,有缺陷的砌块不得上楼 。做到不足龄期的砌块不上墙 ,受雨淋的 、含水率高的砌块不得砌筑。
7 质量保证措施

7.1 专用粘结剂
使用专用粘结剂,按照产品要求掺量使用手持式电动搅拌器在施工桶中进行搅拌,经 2—5 分钟均匀搅拌成膏状物,放置8min 则可使用,浆料应在2h 内用完,用不完应废弃。

7.4 墙体连接片
用锤及射钉枪 将L 型连接片固定于砌块及混凝土墙柱上 ,高度方向 沿600mm设置一道, L 型连接片,取代原拉结筋。 点我:关注3个实用工程类公众号,领取工程大礼包

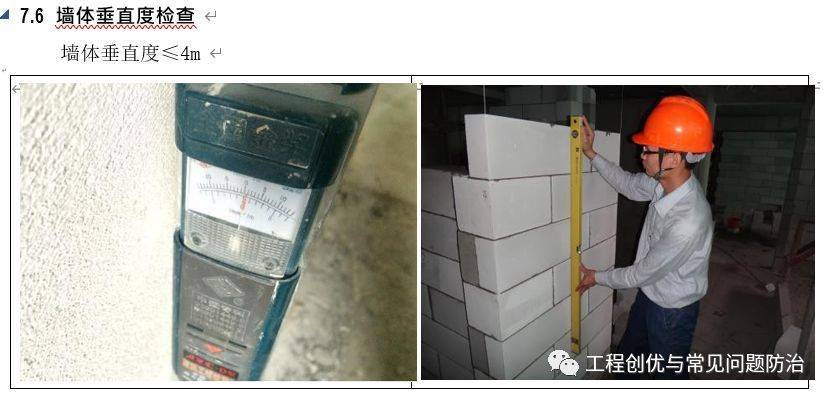

7.5 墙面平整度检测、打磨
砌筑后 ,用靠尺检查墙面平整垂直度 ,细微处用砂纸及齿刀板局部打磨 ,保证墙面平整≤6m m(干混轻质砂浆 )(免抹灰≤4mm )。
