今天我们来分享一篇文章“外墙真石漆施工标准详解(教你正确施工真石漆)!”外墙涂刷真石漆是现在比较流行的,因为真石漆的仿石效果好,寿命长,价格还比较优惠,所以市场上比较畅销,但你知道真石漆如何正确施工么?如果忽略一些细节,很可能会导致真石漆的效果大打折扣,寿命会减短,下面就详细教大家如何施工真石漆。

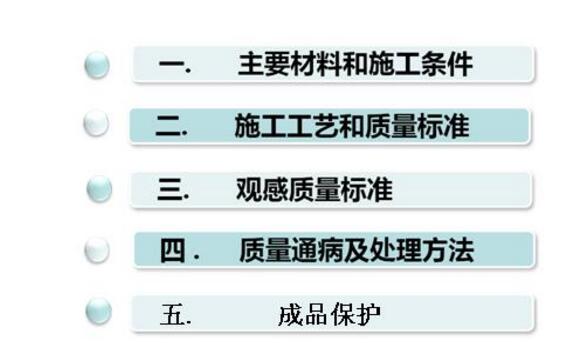

外墙真石漆施工要点
一、主要材料和施工条件
·材料:1.防潮腻子2.封闭底漆3.真石漆中层4.罩面涂料
·材料质量要求:
1.真石漆:(含封闭底漆、中层漆、罩面漆)品牌、等级、种类、颜色、性能等应符合设计及选样的要求,应具备产品合格证书、检验报告;
2.骨料:必须为天然彩砂,不能为染色砂;
3.颜色:按设计最终确定样板的颜色;
4.厚度:2~3mm有效覆盖厚度,4.0KG/㎡以上覆盖强度;
5.分割:真石漆按最终设计的图纸效果分块,要求错缝所有真石漆装饰必须完成至阴角/窗边,以体现体块感而非一平面的覆盖效果。
6.位置:外墙面、檐线、装饰线、阳台等,具体以设计确认的图纸为准。
7.寿命:不少于15年。
·施工条件
1.门窗:安装完成,并堵抹洞口四周的缝隙,外框胶施打完毕(封闭底漆之前);
2.基层:按国家标准抹灰面标准验收合格后,且墙面的湿度<10%,ph值不大于10,基层强度达到规定标准,抹灰面平整,无油污、无裂缝、无砂眼,角平整、顺直;
3.管道:完成雨水管卡、设备洞口、管道的安装,并将洞口四周用水泥砂浆抹平;
4.脚手架:要符合国家安全规范要求;
5.施工电源:要求现场提供有380V、220V电源;
6.土建成品保护:所有的成品门窗、玻璃、栏杆等要提前保护;
7.施工温度:墙面温度5-40度之间;
8.图纸:设计确认的施工图纸齐全;熟悉施工图纸各位置的具体做法。
9.技术交底:技术方案齐全,并已对施工班组进行技术交底;
10.现场技术指导:在样板施工前,须联系所使用品牌真石漆厂家的技术人员,对其产品施工工序措施要求进行现场指导;
11.样板确认:全面施工前,施工单位必须完成真石漆墙面样板,并经设计、项目部签字确认质量效果后,方可进行全面施工。
二、施工工艺和质量标准
·真石漆施工工艺流程

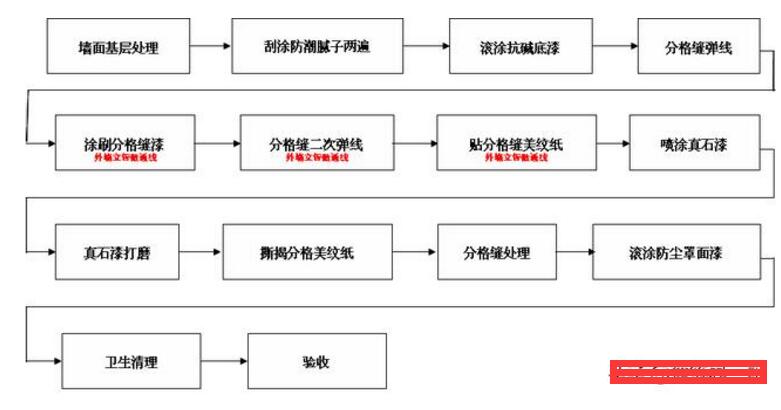

施工工艺流程(图示)
·质量标准:(图解)
1.墙面基层处理
1)、材料及工具:200目砂纸、油石或角磨机。
2)、首先对基层进行查看,对表面浮粒,残渣进行铲除,确保表面清洁,无疏松物,无潮湿;
3)、对表面细微裂缝,砂眼,阳角碰坏细小处进行全方位修复处理;
4)、对于修复处,用粗砂纸打磨,确保修补后纹理和大面积一致,并清理浮灰,以确保饰面层与基层的结合牢固;质量标准:表面牢固、无疏松物、无裂缝、洁净、干燥,无潮湿、无砂眼、无空鼓、无砂浆疙瘩、无明显的凹凸部分等现象,无油污、浮灰等其它污染物。
墙面基层处理
2.刮涂防潮腻子两遍
1)、采用防水腻子在抗裂层砂浆上批刮进行找平,腻子必须和抗裂砂浆相互兼容,最好采用同一企业的产品,否则,应胀缩不同将会导致真石漆出现大小不一的裂缝。
2)、腻子应现场调配,搅拌均匀,呈牙膏状,调配后应一次用完。稀释比例:粉料:水=100-20~29(即每袋25公斤粉料加水5~7.25公斤),施工后至少12h内必须防止雨淋,酷热阳光照射及霜冻。施工温度在5-35度,空气相对湿度在75%为宜。
3)、施工时,用抹刀将腻子均匀的施涂于基面上,每道批涂厚度控制在0.8mm以内,涂1-2道,第二道应在第一道完全干固后方可批涂。
4)、腻子干固后进行打磨,至表面无刮痕,平整为止,并清除浮灰,表面平整度偏差应控制在2mm以内。
5)、待腻子干燥后,方可进行下道工序施工。
质量标准:
表面平整、均匀、洁净,无刮痕,无裂缝,阴阳角平直、方正,无浮灰等其它杂物。
刮涂防潮腻子两遍
腻子层打磨
3.滚涂抗碱底漆
1)对基层表面处理后,应仔细检查,确认符合要求,检测基层含水率小于10%后,进行基层封墙底漆施工;
2)基层封底前对门窗,空调支架等金属件部位进行必要的包裹和遮盖,待整体喷涂完成后去除,以防止污染和锈蚀;
3)基层封闭底漆施工前,要严格按照产品规定的稀释比例进行稀释,注意:稀释时应对底漆充分搅拌,保证均匀;
4)腻子干透后方可涂刷底漆;
5)涂刷底漆4-6小时后进入下道工序;
质量标准:底漆均匀,不漏涂、不漏底、不流挂。
滚涂抗碱底漆

4.分格缝弹线
根据要求对墙面进行分格,分格时从整个单体的四周由上而下同时分格,以保证四周相应的灰缝在同一水平线上,所有竖向灰缝相互平行,铅垂,做到灰缝横平竖直。
质量标准:线条横平竖直、双平行线宽窄一致、清晰明了。
分格缝弹线
5.涂刷分格缝漆
采用分格缝漆涂刷分格缝,为保证分格缝不出现露底,分格缝漆涂刷宽度可适当比设计宽一点,保证分格缝宽度范围内分格缝漆饱满。
质量标准:刷漆应横平竖直、宽窄一致、深浅一致,内分格缝漆饱满,效果分明,不露底、不起皮、不污染其他部位。
6.分格缝二次弹线
由于涂刷分格缝漆后,第一次分格缝弹线已被遮掩,为让胶带分格条顺直,需进行二次弹线,只需弹出分格缝一边线即可
7.贴分格缝美纹纸
美纹纸粘贴时,与第二次分格缝弹线对齐即可。
质量标准:美纹纸粘贴牢固、严密、平直,撕揭时间准确,不损坏分格线、不粘坏缝漆。
8.喷涂真石漆
1)真石漆应严格按产品规定的稀释比例进行稀释,稀释时应对真石漆充分搅拌,保证均匀;
2)喷涂时从上面到下面按顺序施工;
3)施工中涂料应接在分格线或窗套等处,避免结合处出现色差;
4)不同真石漆施工时,应先待一种真石漆施工完成并表干后方可进行另一种颜色真石漆施工,施工时需将另一种颜色真石漆进行保护防止污染;
5)真石漆在使用前,必须彻底搅拌均匀,施工间隙应盖紧桶盖,以防止涂料结皮。
6)采用喷涂法施工,施工前必须进行试喷,以确定所用喷嘴、工作压力、喷枪移动速度等施工因素,确保施涂质量和效果。
质量标准:
喷涂均匀、厚薄一致、色泽一致,颗粒点状均匀,大小符合要求,不露底、不漏喷、无流坠等现象,阴角处无积料,不污染门窗、玻璃等其他部位。
真石漆喷涂
9.真石漆打磨
在喷涂防水保护膜之前,需用普通400--600目砂纸磨掉已干透涂层表面的浮砂及砂粒之锐角,增加天然真石漆表面的美感,同时保证防护膜的完全覆盖。用力不可太猛,否则,会破坏漆膜,引起底部松动,严重时会造成附着力不良,真石漆脱落;
真石漆打磨
10.撕揭分格美纹纸
1)胶带撕揭前,需用裁纸刀将胶带在纵横交接处,沿平行于水平胶带的方向,将竖向胶带切断,以避免撕揭胶带时真石漆脱落。
2)揭纸时间控制,太早太晚都会破损,指压半干状态最好(初凝后有脆性非刚性阶段)。
3)揭纸方向,近180度开线。
撕揭分格美纹纸
11.分格缝处理
胶带撕揭后,对灰缝进行整理和整修,以保证灰缝顺直且宽窄一致,修理时,应避免二次污染。
12.滚涂防尘罩面漆
1)在真石面漆施工完毕后,涂层表面硬干(晴天干燥24小时以上,阴雨天应延长干燥时间)才能进行罩面漆喷涂施工;
2)罩面漆应严格按照产品规定的稀释比例进行稀释,注意稀释时应对其充分搅拌,保证均匀;
3)滚涂施工应从上面到下面按顺序施工;
4)施工中涂料应接在分格线或窗套等处,避免结合处出现色差;
5)可采用喷涂、滚涂法施工。
质量标准:
面漆均匀,色泽一致,不漏涂、不流挂,不漏底,阴角处无积料。
滚涂防尘罩面漆
三、观感质量标准:
1.表面平整、颜色一致、喷涂均匀,厚薄一致、颗粒疏密均匀,分格块横平竖直、方正、不崩角;
2.不发白、不发花、不漏喷、不露底、不掉砂、不翘岩、不开裂、不积灰、不泛碱、不发黑等现象;
3.分格线条横平竖直、宽窄一致,分格漆平整、深浅一致,不起漆皮,线条效果清晰;
4.周围的门窗、玻璃、管道、栏杆、灯具等洁净,无污染;
5.允许偏差:
1)。腻子层平整度:凹凸不超过±2mm;(用2M长的水平尺靠墙面)
2)。墙面垂直度:凹凸不超过±2mm;(用2M长的水平尺靠墙面)
3)。阴阳角方正度:误差不超±3mm;(用直角尺检验)

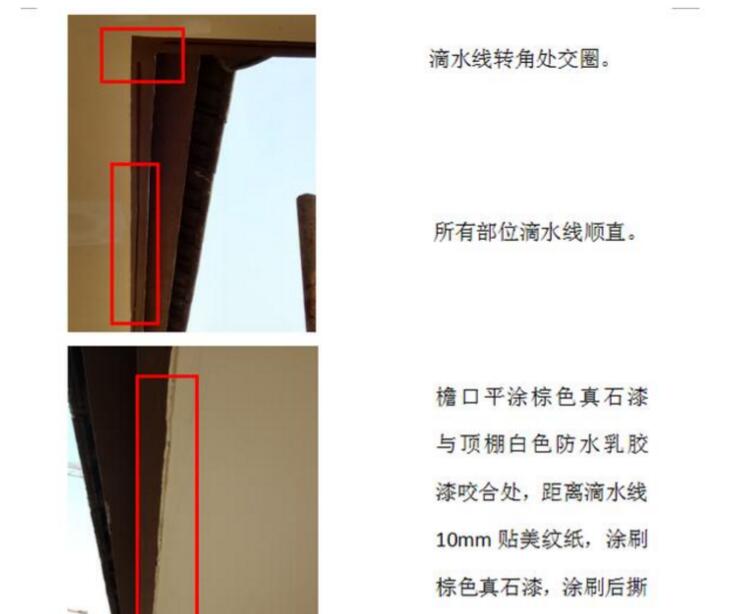

四、质量通病及处理方法:

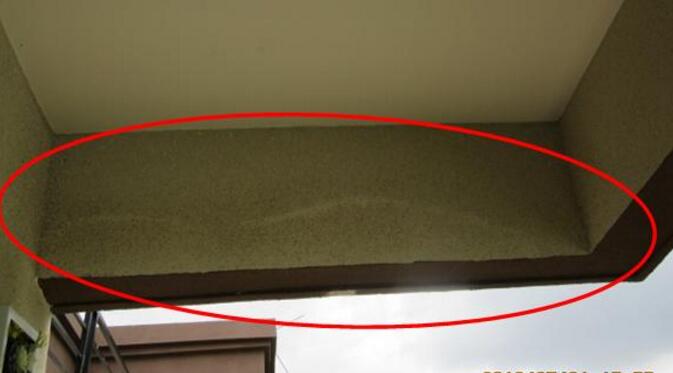

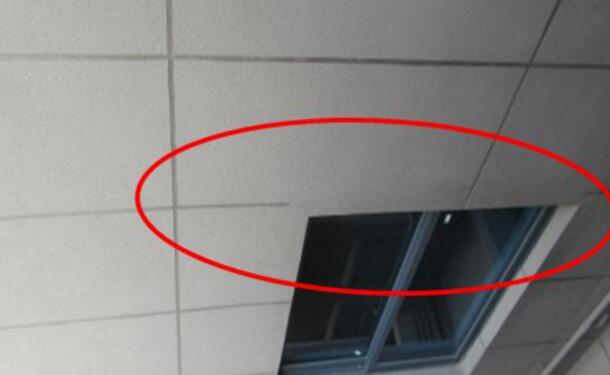

质量问题1、基底不平整;2、线条、表面阴阳角不顺直
处理方法:铲掉表面真石漆,基底重新修补平整、阴阳角方正、验收合格后再喷真石漆
质量问题3、分格线条宽窄、深浅不一致
处理方法:返工,分格线做到宽窄、深浅一致
质量问题4、遮盖力差、厚度不均、喷涂不均匀
处理方法:返工,重新喷涂,直至达到质量要求
质量问题5、遇水发白
处理方法:铲掉发白部位的真石漆,重新处理打磨基层腻子,再整面墙喷真石漆
质量问题6、分格线中断、不连续
处理方法:把中断的分格线按质量要求重新完成
图解外墙真石漆施工工艺与质量标准,真石漆通病与防治措施
质量问题7、后完工部分与先前完工部分衔接不吻合、有色差
处理方法:需对整面墙喷真石漆

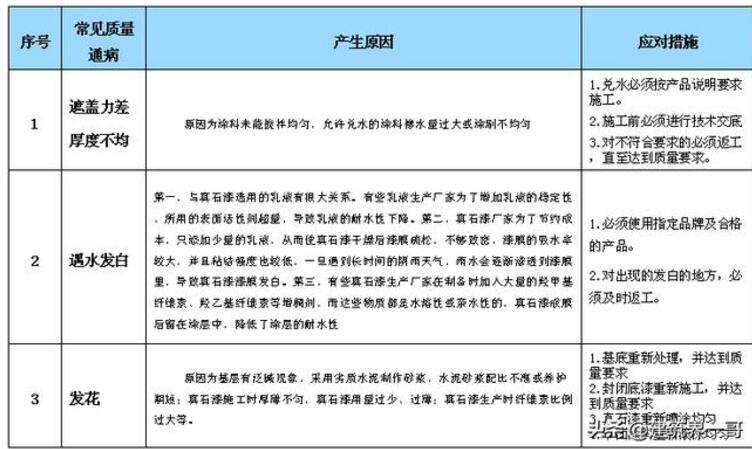

五、质量通病原因及应对措施
好了,以上的文章就讲解到这里,以上文章稍长一些,不过讲解的非常详细,如果大家对以上文章有不明白之处,可以通过上面的联系方式与我们联系,我们会详细为您解答,另外如果需要更多真石漆方面的内容,可以访问网站其他栏目进行访问,感谢您的观看!
我要评论
